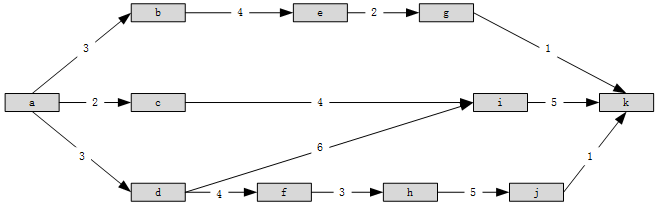

下图中(单位:周)显示的项目历时总时长是(37)周。在项目实施过程中,活动d-i比计划延期了2周,活动a-c实际工期是6周,活动f-h比计划提前了1周,此时该项目的历时总时长为(38)周。


  A.  14

  B.  18

  C.  16

  D.  17






↓第38题
  项目进度管理 知识点 更多相关真题:    更多>>

  第37题    2012年下半年
某项目预计最快12天完成,最慢36天完成,21天完成的可能性最大。公司下达的计划是18天完成,要使计划完成的概率达到50%,在计划中需要增加(37)天应急时间。
  第37题    2009年下半年
下图为某工程进度网络图,结点1为起点,结点11为终点,那么关键路径为(37),此工程最快(38)天完成。
  第52题    2013年上半年
一个项目经理被分配到一个高优先度的新项目,只有5个可用的资源,因为其他资源已经被承诺给别的项目。完成项目的资源可用时间不足所需时间的一半,并且这个项目经理不能说服管理层改变项目的结束..

题号导航      2017年下半年 信息系统项目管理师 上午试卷 综合知识   本试卷我的完整做题情况
第1题 /
第2题 /
第3题 /
第4题 /
第5题 /
第6题 /
第7题 /
第8题 /
第9题 /
第10题 /
第11题 /
第12题 /
第13题 /
第14题 /
第15题 /

第16题 /
第17题 /
第18题 /
第19题 /
第20题 /
第21题 /
第22题 /
第23题 /
第24题 /
第25题 /
第26题 /
第27题 /
第28题 /
第29题 /
第30题 /

第31题 /
第32题 /
第33题 /
第34题 /
第35题 /
第36题 /
第37题 /
第38题 /
第39题 /
第40题 /
第41题 /
第42题 /
第43题 /
第44题 /
第45题 /

第46题 /
第47题 /
第48题 /
第49题 /
第50题 /
第51题 /
第52题 /
第53题 /
第54题 /
第55题 /
第56题 /
第57题 /
第58题 /
第59题 /
第60题 /

第61题 /
第62题 /
第63题 /
第64题 /
第65题 /
第66题 /
第67题 /
第68题 /
第69题 /
第70题 /
第71题 /
第72题 /
第73题 /
第74题 /
第75题 /
