阅读下列说明,回答问题1至问题4,将解答填入答题纸的对应栏内。
【说明】

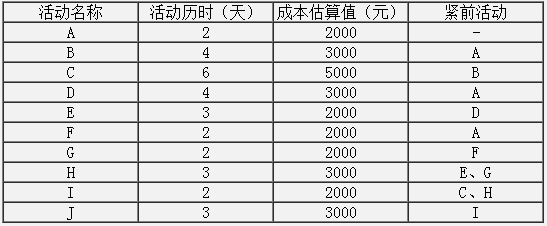

某信息系统项目包含A、B、C、D、E、F、G、H、I、J十个活动。各活动的历时、 成本估算值、活动逻辑关系如下表所示:

问题:2.1   (10分)
(1)请计算活动 H、G 的总浮动时间和自由浮动时间。
(2)请指出该项目的关键路径。
(3)请计算该项目的总工期。

问题:2.2   (3分)
项目经理在第9天结束时对项目进度进行统计,发现活动C完成了 50%,活动E完成了50%,活动G完成了100%,请判断该项目工期是否会受到影响?为什么?

问题:2.3   (10分)
结合问题2,项目经理在第9 天结束时对项目成本进行了估算,发现活动B的实际花费比预估多了1000元,活动D的实际花费比预估少了500元,活动C的实际花费为2000元,活动E的实际花费为1000元,其他活动的实际花费与预估一致。
(1)请计算该项目的完工预算BAC。
(2)请计算该时点计划值PV、挣值EV、成本绩效指数CPI、进度绩效指数SPI。

问题:2.4   (3分)
项目经理对项目进度、成本与计划不一致的原因进行了详细分析,并制定了改进措施。假设该改进措施是有效的,能确保项目后续过程中不会再发生类似问题,请计算该项目的完工估算EAC。
