  第1题
  知识点:   调试   调试过程   广播   培训   评审   系统调试   系统运行   项目验收   质量管理   中标   作业

【说明】
2019年3月某公司中标当地轨道交通的车载广播系统项目,主要为地铁列车提供车载广播、报警、对讲及电子地图系统。公司任命具有丰富经验的老王担任项目经理。老王从各部门抽调人员成立了项目组,安排质量部的老杨负责质量工作。
根据甲方提出的技术要求,结合公司质量管理手册、程序文件和作业文件,老杨编制了《项目质量计划书》、《项目验收规范》等质量文件,组织人员对《项目质量计划书》等文件进行了评审,并对项目组成员进行了质量管理培训。项目实施过程中,按照《项目质量计划书》,老杨组织相关人员定期对项目进行检查并跟踪改进情况。
系统调试过程中,调试人员发现某电路板会导致系统运行出现严重的错误,立刻向项目经理进行汇报。老王找到负责该电路设计的人员,要求其对系统出现的Bug进行原因分析,找到问题根源,若需要修改设计,对电路的缺陷设计进行更正,填写设计更改单,并进行评审
经过分析并评审通过后,相关人员实施更改并升级了电路图版本。经验证,系统运行正常,工程样机生产出来后,根据项目技术条件,对产品进行型式试验和例行试验。在产品进行电磁兼容试验时,某指标不符合要求,项目人员分析原因后进行了整改,重新试验并顺利通过。

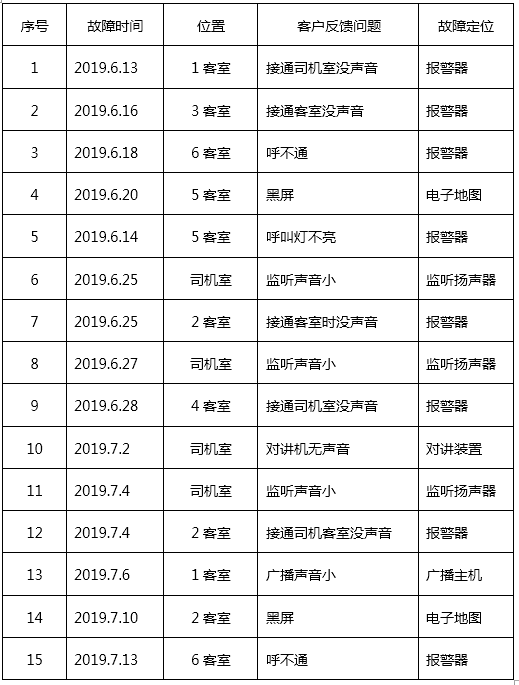

验收前,老杨对照《项目验收规范》,对系统功能及性能进行确认,并由质量部门开具了合格证。系统最终上线,经过一个月的试运行,客户反馈以下问题:

项目组针对试运行出现的问题进行了更改。

问题:1.1   (8分)

将案例中实际应用的质量管理措施分类填入答题纸对应表格。

问题:1.2   (6分)
(1)请简述帕累托分析原理。
(2)根据试运行期间用户反馈的问题记录,请应用帕累托原理分析造成系统故障的主要原因,并指出解决系统故障的优先级。

问题:1.3   (11分)
(1)写出一致性成本和非一致性成本的定义。
(2)请分析案例中发生的成本哪些属于一致性成本,哪些属于非一致性成本。

   知识点讲解
   · 调试    · 调试过程    · 广播    · 培训    · 评审    · 系统调试    · 系统运行    · 项目验收    · 质量管理    · 中标    · 作业

       调试
        调试的任务就是根据测试时所发现的错误,找出原因和具体的位置,进行改正。调试主要由程序开发人员来进行,谁开发的程序就由谁来进行调试。常用的调试方法有试探法、回溯法、对分查找法、归纳法和演绎法。

       调试过程
        调试的过程如下图所示。首先执行设计的测试用例,对测试结果进行分析,如果有错误,需要运用调试技术,找出错误原因和具体的位置。调试结果有两个:一是能确定错误原因并进行了纠正,为了保证错误已排除,需要重新执行暴露该错误的原测试用例以及某些回归测试(即重复一些以前做过的测试);另一种是未找出错误原因,那么只能对错误原因进行假设,根据假设设计新的测试用例证实这种推测。若推测失败,需进行新的推测,直至找到错误并纠正。通常确定错误原因和具体的位置所需的工作量在调试过程中是非常大的,大约占调试总工作量的95%,而且花费的时间也不确定。

        调试过程

       广播
        广播方式也是很重要一种数据交换方式。在广播通信中,多个结点共享一个通信信道,结点以广播的形式发布信息,该结点发出的信息会被其他所有结点接收到。
        在广播式网络中,所有计算机共享一个公共通信信道。当网络中的一台计算机向另一台计算机发送信息时,发送的信息中包含目的地址和源地址,这一信息被广播到网络中的每一台计算机。网络中的每台计算机接收信息后将检查信息中包含的目的地址,若目的地址为本机地址则接收该信息,否则丢弃该信息。

       培训
        培训包括旨在提高项目团队成员能力的全部活动。
        培训可以是正式或非正式的。培训方式包括课堂培训、在线培训、计算机辅助培训、在岗培训(由其他项目团队成员提供)、辅导及训练。
        应按人力资源管理计划中的安排来实施预定的培训。也应根据管理项目团队过程中的观察、交谈和项目绩效评估的结果,来开展必要的计划外培训,培训成本通常应该包括在项目预算中,或者由执行组织承担(如果增加的技能有利于未来的项目)。培训可以由内部或外部培训师来执行。

       评审
        对设计部分是否完整地实现了需求中规定的功能、性能等要求,设计方法的可行性,关键的处理及内外部接口定义的正确性、有效性、各部分之间的一致性等都一一进行评审。

       系统调试
        调试的任务就是根据测试时所发现的错误,找出原因和具体的位置,进行改正。调试工作主要由程序开发人员来进行,谁开发的程序就由谁来进行调试。
        目前常用的调试方法有如下几种。
        (1)试探法。调试人员分析错误的症状,猜测问题的所在位置,利用在程序中设置输出语句,分析寄存器、存储器的内容等手段来获得错误的线索,一步步地试探和分析出错误所在。这种方法效率很低,适合于结构比较简单的程序。
        (2)回溯法。调试人员从发现错误症状的位置开始,人工沿着程序的控制流程往回跟踪代码,直到找出错误根源为止。这种方法适合于小型程序,对于大规模程序,由于其需要回溯的路径太多而变得不可操作。
        (3)对分查找法。这种方法主要用来缩小错误的范围,如果已经知道程序中的变量在若干位置的正确取值,可以在这些位置上给这些变量以正确值,观察程序运行输出结果,如果没有发现问题,则说明从赋予变量一个正确值到输出结果之间的程序没有错误,问题可能在除此之外的程序中。否则,错误就在所考察的这部分程序中,对含有错误的程序段再使用这种方法,直到把故障范围缩小到比较容易诊断为止。
        (4)归纳法。归纳法就是从测试所暴露的问题出发,收集所有正确或不正确的数据,分析它们之间的关系,提出假想的错误原因,用这些数据来证明或反驳,从而查出错误所在。
        (5)演绎法。根据测试结果,列出所有可能的错误原因。分析已有的数据,排除不可能和彼此矛盾的原因。对其余的原因,选择可能性最大的,利用已有的数据完善该假设,使假设更具体。用假设来解释所有的原始测试结果,如果能解释这一切,则假设得以证实,也就找出错误;否则,要么是假设不完备或不成立,要么有多个错误同时存在,需要重新分析,提出新的假设,直到发现错误为止。

       系统运行
               系统管理分类
               IT系统管理工作主要是优化IT部门的各类管理流程,并保证能够按照一定的服务级别,为业务部门(客户)高质量、低成本地提供IT服务。IT系统管理工作可以按照以下两个标准予以分类。
                      按系统类型分类
                      (1)信息系统,企业的信息处理基础平台,直接面向业务部门(客户),包括办公自动化系统、企业资源计划(ERP)、客户关系管理(CRM)、供应链管理(SCM)、数据仓库系统(Date Warehousing)、知识管理平台(KM)等。
                      (2)网络系统,作为企业的基础架构,是其他方面的核心支撑平台。包括企业内部网(Intranet)、IP地址管理、广域网(ISDN、虚拟专用网)、远程拨号系统等。
                      (3)运作系统,作为企业IT运行管理的各类系统,是IT部门的核心管理平台。包括备份/恢复系统、入侵检测、性能监控、安全管理、服务级别管理、帮助服务台、作业调度等。
                      (4)设施及设备,设施及设备管理是为了保证计算机处于适合其连续工作的环境中,并把灾难(人为或自然的)的影响降到最低限度。包括专门用来放置计算机设备的设施或房间。
                      对IT资产(计算机设备、通信设备、个人计算机和局域网设备)的恰当的环境保护;有效的环境控制机制:火灾探测和灭火系统、湿度控制系统、双层地板,隐藏的线路铺设、安全设置水管位置,使其远离敏感设备、以及不间断电源和后备电力供应等。
                      按流程类型分类
                      (1)侧重于IT部门的管理,从而保证能够高质量地为业务部门(客户)提供IT服务。这一部分主要是对公司整个IT活动的管理,包括IT财务管理、服务级别管理、IT资源管理、能力管理、系统安全管理、新系统转换、系统评价等职能。
                      (2)侧重于业务部门的IT支持及日常作业,从而保证业务部门(客户)IT服务的可用性和持续性。这一部分主要是业务部门IT支持服务,包括IT日常作业管理、帮助服务台管理、故障管理及用户支持、性能及可用性保障等。
                      (3)侧重于IT基础设施建设,主要是建设企业的局域网、广域网、Web架构、Internet连接等。
               系统管理规范化
               系统管理的规范化涉及到人员职责、操作流程等方面标准的制定,并进行有效的标准化。企业IT部门除了IT部门组织结构及职责之外,还应该详细制定各类运作管理规章制度,主要包括:日常作业调度手册、系统备份及恢复手册、性能监控及优化手册、输出管理手册、帮助服务台运作手册、常见故障处理方法、终端用户计算机使用制度等与用户息息相关的IT支持作业方面的规范制度。此外,还包括服务级别管理手册、安全管理制度、IT财务管理制度、IT服务计费及成本核算、IT资源及配置管理、新系统转换流程、IT能力规划管理等由IT部门执行的以提供高质量IT服务为目的的管理流程。
               系统运作报告
               系统运行过程中的关键操作、非正常操作、故障、性能监控、安全审计等信息,应该实时或随后形成系统运作报告,并进行分析以改进系统管理水平。
               是否有流程保证对所有不属于标准操作的操作性问题给予记录(在问题管理系统内)、分析和及时处理?
                      系统日常操作日志
                      系统日志应该记录足以形成数据的信息,为关键性的运作提供审核追踪记录,并且保存合理的时间段。利用日志工具定期对日志进行检查,以便监控例外情况并发现非正常的操作、未经授权的活动、作业完成情况、存储状况、CPU、内存利用水平等。
                      性能/能力规划报告
                      企业需要了解其IT能力能否满足其业务需要,因此它需要了解系统性能、能力和成本的历史数据,定期形成月度、年度性能报告,并进行趋势分析和资源限制评估,在此基础之上增加或调整其IT能力。
                      性能监控工具应该主动地监控、测量和报告系统的性能,包括平均响应时间、每日交易数、平均无故障时间、CPU、存储器等的使用状况、网络性能等,从而可以有预见性地响应变化的业务需求。
                      故障管理报告
                      企业应定期产生有关问题的统计数据,这些统计数据包括:事故出现次数、受影响的客户数、解决事故所需时间和成本、业务损失成本等,可以供管理层对反复发生的问题进行根本原因的分析,并寻找改进的机会。
                      另外,对于每次故障处理应该进行数据记录、归类,作为基础,它应包括以下内容。
                      .目录,确定与故障相关联的领域,比如硬件、软件等。
                      .影响度,故障对业务流程的影响程度。
                      .紧迫性,故障需要得到解决的紧急程度。
                      .优先级,综合考虑影响度、紧迫性、风险和可用资源后得出的解决故障的先后顺序。
                      .解决方法,故障解决的流程、处理方法。
                      这样有利于使用知识管理系统来协助解决问题。
                      安全审计日志
                      为了能够实时监测、记录和分析网络上和用户系统中发生的各类与安全有关的事件(如网络入侵、内部资料窃取、泄密行为等),并阻断严重的违规行为,就需要安全审计跟踪机制来实现在跟踪中记录有关安全的信息。审计是记录用户使用计算机网络系统进行所有活动的过程,它是提高安全性的重要工具。
                      审计记录应包括以下信息:事件发生的时间和地点;引发事件的用户;事件的类型;事件成功与否。常见的审计记录可能包括:活动的用户账号和访问特权;用户的活动情况,包括可疑的行为;未授权和未成功的访问企图;敏感命令的运行等。
                      系统运作报告使对IT的整个运行状况的评价得以实现,IT报告应具备涵盖所有IT领域的关键业绩指标,例如风险及问题、财务状况、系统利用率、系统性能、系统故障时间、服务级别执行情况、安全审计等,这也为IT运作绩效的改进提供了基础。

       项目验收
        项目验收是项目收尾管理中的首要环节。项目的正式验收包括验收项目产品、文档及已经完成的交付成果。
        系统集成项目的验收依据是项目前期所签署的合同内容以及对应的技术工作内容,如果在项目执行过程中发生了合同变更,还应将变更内容也作为项目验收的评价依据。对于软件类型的系统集成项目而言,验收依据除了项目前期的合同内容,还包括甲乙双方签署或认可的软件需求规格说明书。
        系统集成项目在验收阶段主要包含以下四方面的工作内容,分别为:
        .验收测试:对信息系统进行全面的测试,依照双方合同约定的系统环境,以确保系统的功能和技术设计满足建设方的功能需求和非功能需求,并能正常运行。验收测试阶段应包括编写验收测试用例,建立验收测试环境,全面执行验收测试,出具验收测试报告以及验收测试报告的签署。
        .系统试运行:信息系统通过验收测试后,可以开通系统试运行。系统试运行期间主要包括数据迁移、日常维护以及缺陷跟踪和修复等方面的工作内容。
        .系统文档验收:系统经过验收测试后,系统的文档应当逐步、全面地移交给客户。客户也可按照合同或者项目工作说明书的规定,对所交付的文档加以检查和评价;对不清晰的地方可以提出修改要求。系统集成项目所涉及的文档一般包括:
        系统集成项目介绍。
        系统集成项目最终报告。
        信息系统说明手册。
        信息系统维护手册。
        软硬件产品说明书、质量保证书等。
        .项目终验:在系统经过试运行以后的约定时间,例如三个月或者六个月,双方可以启动项目的最终验收工作。最终验收的工作包括双方对验收测试文件的认可和接受、双方对系统试运行期间的工作状况的认可和接受、双方对系统文档的认可和接受、双方对结束项目工作的认可和接受。
        项目最终验收合格后,应该由双方的项目组撰写验收报告提请双方工作主管认可。这标志着项目组开发工作的结束和项目后续活动的开始。

       质量管理
        ISO将质量定义为:“质量是反映实体满足明确和隐含需要的能力的特性总和”。我国国家标准GB/T1900—2000将质量定义为:“质量是一组固有特性满足要求的程度”。这些定义表明质量是通过实体来体现的,质量的实体可以是产品,也可以是某项活动或过程的工作质量,还可以是质量管理体系运行的质量。
        ISO将质量管理定义为:“在质量方面指挥和控制组织的协调活动”。我国国家标准GB/T1900-2000对质量管理的定义是:“在质量方面指挥和控制组织的协调的活动”。在质量方面的指挥和控制活动,通常包括制定质量方针和质量目标以及质量策划、质量控制、质量保证和质量改进。
        我国国家标准GB/T1900—2000对质量保证的定义是:“质量保证是质量管理的一部分,致力于增强满足质量要求的能力”。也就是,质量保证是为了提供足够的信任表明实体能够满足质量要求,而在质量体系中实施并根据需要进行全部有计划和有系统的活动。
        我国国家标准GB/T 1900—2000对质量控制的定义是:“质量管理的一部分,致力于满足质量要求”。质量控制的目标就是确保产品的质量能满足顾客、法律法规等方面所提出的质量要求,如适用性、可靠性和安全性。质量控制的范围涉及产品质量形成全过程的各个环节,如设计过程、采购过程、生产过程和安装过程。
        项目质量管理是为了保证项目最终能够达到预期的质量目标而进行的一系列的管理过程。项目的质量管理可以分解为质量计划编制、质量保证与质量控制三个过程。
        (1)质量计划编制。是指确定与项目相关的质量标准,并决定如何达到这些质量标准。
        (2)质量保证。是定期评估总体项目绩效的活动之一,以树立项目能满足相关质量标准的信心。
        (3)质量控制。是指监控具体的项目结果以判断其是否符合相关的质量标准,并确定方法来消除绩效低下的原因。
        质量管理与项目管理是相辅相成的,例如质量管理和项目管理这两门学科都认识到以下几方面的重要性:
        (1)顾客的满意程度。强调对顾客的需求深刻理解、认真评估、准确定义和严格管理,以便与顾客的期望相符。这就要求既符合要求(项目交付的产品要与它宣布将交付的产品相符)又适于使用(交付的产品或服务要满足实际需求)。
        (2)预防胜于检查。强调预防比检查更重要。防患于未然的代价总是小于检查所发现错误的纠正代价。
        (3)管理层的责任。成功需要项目团队全体成员的参与,然而提供取得成功所需的资源却仍然是管理层的职责。
        (4)持续改进。计划、执行、检查和改进循环是质量改进的基础。执行组织采取的质量改进措施,不仅会改善项目管理的质量,而且也会改进项目产品的质量。

       中标
        中标人的投标应当符合下列条件之一:
        (1)能够最大限度地满足招标文件中规定的各项综合评价标准。
        (2)能够满足招标文件的实质性要求,并且经评审的投标价格最低。但是投标价格低于成本的除外。
        评标委员会经评审,认为所有投标都不符合招标文件要求的,可以否决所有投标。依法必须进行招标的项目的所有投标被否决的,招标人应当重新招标。
        在确定中标人前,招标人不得与投标人就投标价格、投标方案等实质性内容进行谈判。评标委员会成员应当客观、公正地履行职务,遵守职业道德,对所提出的评审意见承担个人责任。评标委员会成员不得私下接触投标人,不得收受投标人的财物或其他好处。评标委员会成员和参与评标的有关工作人员不得透露对投标文件的评审和比较、中标候选人的推荐情况,以及与评标有关的其他情况。
        中标人确定后,招标人应当向中标人发出中标通知书,并同时将中标结果通知所有未中标的投标人。中标通知书对招标人和中标人具有法律效力。中标通知书发出后,招标人改变中标结果的,或者中标人放弃中标项目的,应当依法承担法律责任。招标人和中标人应当自中标通知书发出之日起30日内,按照招标文件和中标人的投标文件订立书面合同。招标人和中标人不得再行订立背离合同实质性内容的其他协议。招标文件要求中标人提交履约保证金的,中标人应当提交。
        依法必须进行招标的项目,招标人应当自确定中标人之日起15日内,向有关行政监督部门提交招标投标情况的书面报告。

       作业
        作业(Job)是用户提交给操作系统计算的一个独立任务。一般每个作业必须经过若干个相对独立又相互关联的顺序加工步骤才能得到结果,其中,每一个加工步骤称一个作业步(Job Step),例如,一个作业可分成编译、连接装配和运行三个作业步,往往上一个作业步的输出是下一个作业步的输入。作业由用户组织,作业步由用户指定,一个作业从提交给系统,直到运行结束获得结果,要经过提交、收容、执行和完成四个阶段。
