免费智能真题库 > 历年试卷 > 信息系统项目管理师 > 2022年下半年 信息系统项目管理师 下午试卷 案例
  第1题
  知识点:   项目管理   服务水平   沟通管理   沟通管理计划   投标   项目沟通   项目管理计划   项目计划   项目验收

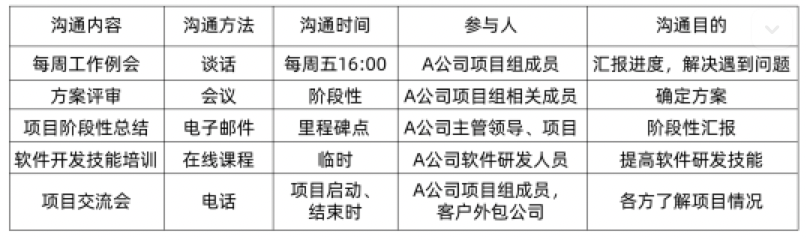

某集团为提升企业服务水平和办公效率,通过招投标选定A公司为其开发企业协同办公管理信息系统。A公司组建了项目团队,任命小张担任项目经理,并将系统中的数据可视化模块外包给某一软件公司。?在制定项目管理计划过程中,小张让负责研发的小陈制定沟通管理计划,作为项目管理计划的子计划。小陈认为编制沟通管理计划是一件重复性的工作,于是参考过去的项目管理计划,简单进行了修改后放入了项目计划文件夹下作为公共信息供大家查阅,完成后的沟通管理计划表如下:

每次参加客户召集的项目沟通会,小张会根据项目组人员空闲时间临时安排参会人员。参会人员不固定,新的参会人员对之前会议需要确认的内容毫不知情,这种情况时有发生。引起客户强烈不满,沟通不好,效率也不高。 ?在项目进行中,客户对数据可视化模块要求增加了新功能。经变更确认后,小张电话通知外包公司增加。新功能项目验收时发现新功能并未实现。

问题:1.1   (6分)
指出小陈制定的沟通管理计划表当中已列出内容的不合理之处?

问题:1.2   (10分)
在下表中补充沟通管理过程并写出该项目在沟通管理各过程上存在的问题。

问题:1.3   (8分)
(1)请指出常用的沟通方法一般分为几类?
(2)案例中沟通管理计划表中所提到的沟通方法分别属于哪类沟通?




   知识点讲解
   · 项目管理    · 服务水平    · 沟通管理    · 沟通管理计划    · 投标    · 项目沟通    · 项目管理计划    · 项目计划    · 项目验收

       项目管理
        定义
        把各种知识、技能、手段和技术应用于项目活动之中,以达到项目的要求。管理一个项目包括:
        .识别要求。
        .确定清楚而又能实现的目标。
        .权衡质量、范围、时间和成本方面的要求,使技术规格说明书、计划和方案适合于各干系人的不同需求与期望。
        项目管理需要的知识领域
        除了专门的项目管理技术以外,项目管理组至少应能理解和使用以下5方面的知识领域:
        .项目管理知识体系。
        .应用领域的知识、标准和规定。
        .项目环境知识。
        .通用的管理知识和技能。
        .软技能(处理人际关系技能)。
        项目管理体系
        项目管理体系是指用于管理项目的工具、技术、方法、资源和规程。项目管理计划说明如何使用项目管理体系。
        项目管理环境
        项目管理团队应该考虑的项目环境包括:
        .社会环境:经济、人口、教育、道德、种族、宗教和其他特征等。
        .政治环境:法律、风俗和政治风气等。
        .自然环境:生态和自然地理等。
        项目管理办公室
        项目管理办公室(PMO)是在管辖范围内集中、协调地管理项目的组织单元。也可指“大项目管理办公室”、“项目办公室”或“大项目办公室”。PMO监控项目、大项目或各类项目组合的管理。由PMO管理的项目不必要有特定的关系,PMO关注与上级组织或客户的整体业务目标相联系的项目或子项目之间的协调计划、优先级和执行情况。
        PMO执行的职责可以是一个宽广的范围,包括从以培训、软件、标准政策和规程、模板的形式提供项目管理支持功能,到实际直接管理项目和项目的结果。
        PMO可以存在于任何组织结构中,包括职能型组织。
        项目经理和项目管理办公室的区别如下:
        .追求的目标不同。项目经理关注于特定项目的目标,而PMO管理主要的大项目范围的变化,并将之视为更好地达到业务目标的潜在机会,其工作目标包含组织级的观点。
        .项目经理控制赋予项目的资源以最好地实现项目目标,而PMO对所有项目之间的共享资源进行优化使用。
        .项目经理管理本项目的范围、进度、费用和质量,而PMO管理整体的风险、整体的机会和所有项目的依赖关系。
        过程和过程组
        过程就是一组为了完成一系列事先指定的产品、成果或服务而必须执行的互相联系的行动和活动。
        项目管理过程由项目团队实施,包括两大类:
        .面向管理的过程。即项目管理过程,其目的是启动、规划、执行、监控和结束一个项目。
        .面向产品的过程。一般由项目生命期规定,并因领域而异。
        项目管理过程和创造产品的过程从项目开始到结束始终彼此重叠交互。
        任何项目都必须执行5个项目过程组,它们与应用领域或特定行业无关。过程组不是项目阶段,每一阶段或子项目都要重复过程组的所有子过程。
        .启动过程组。定义并批准项目或阶段。在多阶段项目中,后续阶段进行的启动过程是为了确认在指定项目章程与拟定初步项目范围说明书过程中所做的原假设与决策的合理性。启动过程组也定义了项目意图,确定了目标,并授权项目经理进行项目。
        .规划过程组。定义和细化目标,规划最佳的行动方案,即从各种备选方案中选择最优方案,以实现项目或阶段所承担的目标和范围。项目团队应让所有项目干系人参与项目计划过程。当项目计划工作结束时,不管是由组织还是由项目团队负责,都要有明确的指导方针,否则将无法确定如何进行后续的反馈和细化。项目管理计划的渐进明细经常被称作“滚动式计划”,这意味着计划是一个迭代和持续的过程。
        .执行过程组。整合人员和其他资源,在项目的生命期或某个阶段执行项目管理计划。
        .监控过程组。要求定期测量和监控项目进展,识别与项目管理计划的偏差,以便在必要时采取纠正措施,确保项目或阶段目标达成。
        .收尾过程组。正式接受产品、服务或工作成果,有序地结束项目或阶段。
        项目管理过程组和“计划-执行-检查-行动(即PDCA)”循环的对应关系如下图所示。

        项目管理过程组和PDCA循环的对应
        规划过程组与PDCA循环中的“计划”对应;执行过程组与循环中的“执行”对应;监控过程组与循环中的“检查”和“行动”对应。启动过程组是这些循环的开始,而收尾过程组是其结束。
        过程的交互
        项目管理过程组通过它们各自所产生的结果而联系起来——一个过程的结果或者输出通常会成为另一个过程的输入或者整个项目的最终结果。在项目过程组之间以及项目过程本身当中,这种联系是迭代的。
        如果一个项目被划分成阶段,每个阶段中的过程经常会反复进行。项目中过程组的相互作用如下图所示。

        过程组的相互作用
        5个项目过程组与44个项目管理过程及9个项目管理知识域的映射关系如下表所示。

        过程组、过程和类知识域的映射关系
        注:1.在《信息系统项目管理师教程》中,“团队组建”被划分为规划过程组。在PMBOK 2004版中,“团队组建”在执行过程组中,笔者认为划分在执行过程组中更合理。
        2.发包规划在《信息系统项目管理师教程》中也称为计划签约和编制合同。

       服务水平
        服务水平是体现设备商综合能力的重要因素,它直接影响着一个网络的可靠运营。对设备的定期巡检、对用户需求的快速响应、对设备问题的快速定位和及时处理、对客户的定期培训和交流等都会间接提高网络的可用性。

       沟通管理
        沟通是为了特定的目标,在人与人之间、组织或团队之间进行的信息、思想和情感的传递或交互的过程。
        项目沟通管理建立在管理沟通的基础上,服务于项目管理及项目干系人的共同利益。它在人员与信息、思想、情感等项目因素之间建立的关键联系成为项目成功所必需的过程。项目沟通管理的目标是及时而适当地创建、收集、发送、储存和处理项目的信息。IT项目的成功运作取决于项目干系人之间良好的沟通。有效的项目沟通取决于良好的项目沟通管理与过程控制。项目沟通管理包括沟通计划、信息发布、绩效报告与项目干系人管理等过程。项目沟通管理包括如下过程:
        (1)沟通计划编制。确定项目干系人的信息和沟通需求:哪些人是项目干系人,他们对于该项目的收益水平和影响程度如何,谁需要什么样的信息,何时需要,以及应怎样分发给他们。
        (2)信息分发。以合适的方式及时向项目干系人提供所需信息。
        (3)绩效报告。收集并分发有关项目绩效的信息,包括状态报告、进展报告和预测。
        (4)项目干系人管理。对项目沟通进行管理,以满足信息需要者的需求并解决项目干系人之间的问题。

       沟通管理计划
        沟通管理计划是项目管理计划的组成部分,描述将如何对项目沟通进行规划,执行和监控。
        沟通管理计划可包括如下信息:
        .干系人的沟通需求。
        .需要沟通的信息,包括语言、格式、内容以及详细程度。
        .发布信息的原因。
        .发布信息及告知收悉或做出回应(如适用)的时限和频率。
        .负责沟通相关信息的人员。
        .负责授权保密信息发布的人员。
        .将要接收信息的个人或小组。
        .传递信息的技术或方法,如备忘录、电子邮件和新闻稿等。
        .为沟通活动分配的资源,包括时间和预算。
        .问题升级程序,用于规定下层员工无法解决问题时的上报时限和上报路径。
        .随项目进展,对沟通管理计划进行更新与优化的方法。
        .通用术语表。
        .项目信息流向图、工作流程(兼有授权顺序)、报告清单和会议计划等。
        .沟通制约因素,通常来自特定的法律法规、技术要求和组织政策等。
        沟通管理计划中还可包括关于项目状态会议、项目团队会议、网络会议和电子邮件信息等的指南和模板。沟通管理计划中也应包含对项目所用网站和项目管理软件的使用说明。

       投标
        投标人是响应招标、参加投标竞争的法人或者其他组织。投标人应当具备承担招标项目的能力。国家有关规定对投标人资格条件或者招标文件对投标人资格条件有规定的,投标人应当具备规定的资格条件。
        投标人应当按照招标文件的要求编制投标文件。投标文件应当对招标文件提出的实质性要求和条件作出响应。招标项目属于建设施工的,投标文件的内容应当包括拟派出的项目负责人与主要技术人员的简历、业绩和拟用于完成招标项目的机械设备等。
        投标人应当在招标文件要求提交投标文件的截止时间前,将投标文件送达投标地点。招标人收到投标文件后,应当签收保存,不得开启。投标人少于三个的,招标人应当重新招标。在招标文件要求提交投标文件的截止时间后送达的投标文件,招标人应当拒收。
        投标人在招标文件要求提交投标文件的截止时间前,可以补充、修改或者撤回已提交的投标文件,并书面通知招标人。补充、修改的内容为投标文件的组成部分。
        投标人根据招标文件载明的项目实际情况,拟在中标后将中标项目的部分非主体、非关键性工作进行分包的,则应当在投标文件中载明。
        两或两个以上法人或者其他组织可以组成一个联合体,以一个投标人的身份共同投标。联合体各方均应当具备承担招标项目的相应能力;国家有关规定或者招标文件对投标人资格条件有规定的,联合体各方均应当具备规定的相应资格条件。由同一专业的单位组成的联合体,按照资质等级较低的单位确定资质等级。联合体各方应当签订共同投标协议,明确约定各方拟承担的工作和责任,并将共同投标协议连同投标文件一并提交招标人。联合体中标的,联合体各方应当共同与招标人签订合同,就中标项目向招标人承担连带责任。
        招标人不得强制投标人组成联合体共同投标,不得限制投标人之间的竞争。投标人不得相互串通投标报价,不得排挤其他投标人的公平竞争,损害招标人或者其他投标人的合法权益。投标人不得与招标人串通投标,损害国家利益、社会公共利益或者他人的合法权益。禁止投标人以向招标人或者评标委员会成员行贿的手段谋取中标。投标人不得以低于成本的报价竞标,也不得以他人名义投标或者以其他方式弄虚作假,骗取中标。

       项目沟通
        项目沟通可包括绩效报告、可交付成果状态、进度进展情况和已发生的成本。受相关因素的影响,项目沟通可能会变动很大。这些因素包括信息的紧急性和影响、信息传递方法和信息机密程度。

       项目管理计划
        项目管理计划是说明项目将如何执行、监督和控制的一份文件,它整合了其他各规划过程所输出的所有子管理计划和基准。
        项目管理计划中的子管理计划包括:范围管理计划、需求管理计划、进度管理计划、成本管理计划、质量管理计划、过程改进计划、人力资源管理计划、沟通管理计划、风险管理计划、采购管理计划和干系人管理计划。
        项目管理计划中的项目基准包括:范围基准、进度基准和成本基准。
        另外,项目管理计划还可能包括以下内容:
        .项目所选用的生命周期及各阶段将采用的过程。
        .项目管理团队做出的裁剪决定,包括:
        项目管理团队所选择的项目管理过程。
        每个所选过程的执行程度。
        对这些过程所需的工具与技术的描述。
        对如何利用所选过程来管理具体项目的描述,包括这些过程间的依赖关系和相互影响,以及这些过程的主要输入和输出。
        .关于如何执行工作以实现项目目标的描述。
        .变更管理计划,用来明确如何对变更进行监控。
        .配置管理计划,用来明确如何开展配置管理。
        .对如何维护绩效测量基准的完整性的说明。
        .干系人的沟通需求和适用的沟通技术。
        .为处理未决问题和制订决策所开展的关键管理审查,包括内容、程度和时间安排等。
        项目管理计划可以是概括的或详细的,可以包括一个或多个子管理计划。每个子计划的详细程度取决于具体项目的要求。项目管理计划一旦被确定为基准,就只有在提出变更请求并经实施整体变更控制过程批准后才能变更。

       项目计划
        项目计划阶段,监理的主要工作如下。
        (1)对软件计划的相关内容(重点是组织、技术标准、开发计划和进度要求等)、项目计划过程、项目计划组织和文档格式等进行审查,确认是否满足要求。
        (2)给出符合要求的结论。
        (3)确定其可否作为软件开发的前提和依据。
        项目计划监理的基本准则如下。
        (1)承建单位制订了软件项目计划,同时该项目计划通过了正式的评审,软件项目计划对项目组织、进度计划、工程标准进行了承诺,项目的风险分析合理,风险管理方案可行。
        (2)项目的阶段划分是明确的。

       项目验收
        项目验收是项目收尾管理中的首要环节。项目的正式验收包括验收项目产品、文档及已经完成的交付成果。
        系统集成项目的验收依据是项目前期所签署的合同内容以及对应的技术工作内容,如果在项目执行过程中发生了合同变更,还应将变更内容也作为项目验收的评价依据。对于软件类型的系统集成项目而言,验收依据除了项目前期的合同内容,还包括甲乙双方签署或认可的软件需求规格说明书。
        系统集成项目在验收阶段主要包含以下四方面的工作内容,分别为:
        .验收测试:对信息系统进行全面的测试,依照双方合同约定的系统环境,以确保系统的功能和技术设计满足建设方的功能需求和非功能需求,并能正常运行。验收测试阶段应包括编写验收测试用例,建立验收测试环境,全面执行验收测试,出具验收测试报告以及验收测试报告的签署。
        .系统试运行:信息系统通过验收测试后,可以开通系统试运行。系统试运行期间主要包括数据迁移、日常维护以及缺陷跟踪和修复等方面的工作内容。
        .系统文档验收:系统经过验收测试后,系统的文档应当逐步、全面地移交给客户。客户也可按照合同或者项目工作说明书的规定,对所交付的文档加以检查和评价;对不清晰的地方可以提出修改要求。系统集成项目所涉及的文档一般包括:
        系统集成项目介绍。
        系统集成项目最终报告。
        信息系统说明手册。
        信息系统维护手册。
        软硬件产品说明书、质量保证书等。
        .项目终验:在系统经过试运行以后的约定时间,例如三个月或者六个月,双方可以启动项目的最终验收工作。最终验收的工作包括双方对验收测试文件的认可和接受、双方对系统试运行期间的工作状况的认可和接受、双方对系统文档的认可和接受、双方对结束项目工作的认可和接受。
        项目最终验收合格后,应该由双方的项目组撰写验收报告提请双方工作主管认可。这标志着项目组开发工作的结束和项目后续活动的开始。
