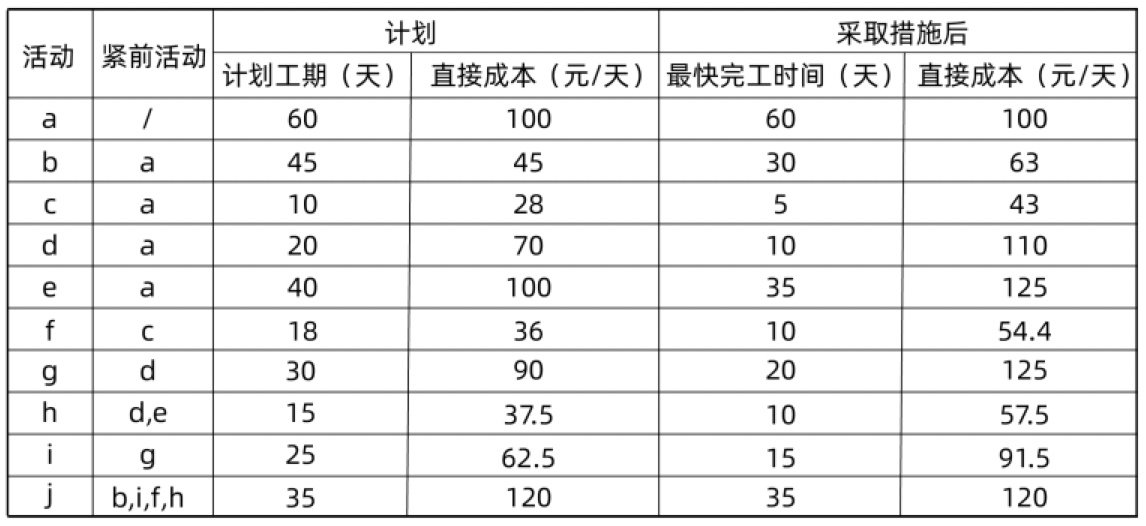

某项目基本信息如表所示:
|
|
问题:2.1
(8分)
(1)绘制项目计划的双代号网络图。
(2)请给出项目计划工期及关键路径。
(3)请按照计划分别计算活动a和b的总时差。
|
|
问题:2.2
(8分)
项目要求150天完工,请写出关键路径上可压缩的活动成本变化情况。?请绘出成本最优的压缩工期的方案和总成本的变化情况。
|
|
