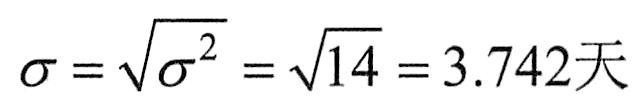

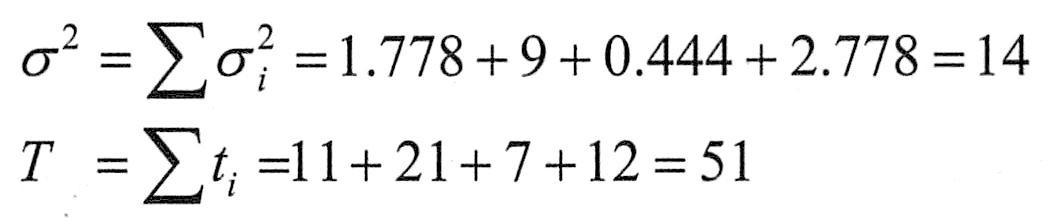

PERT认为整个项目的完成时间是各个活动完成时间之和,且服从正态分布。整个项目完成的时间t的数学期望T和方差σ2分别等于:
|
|
|
|
|
|

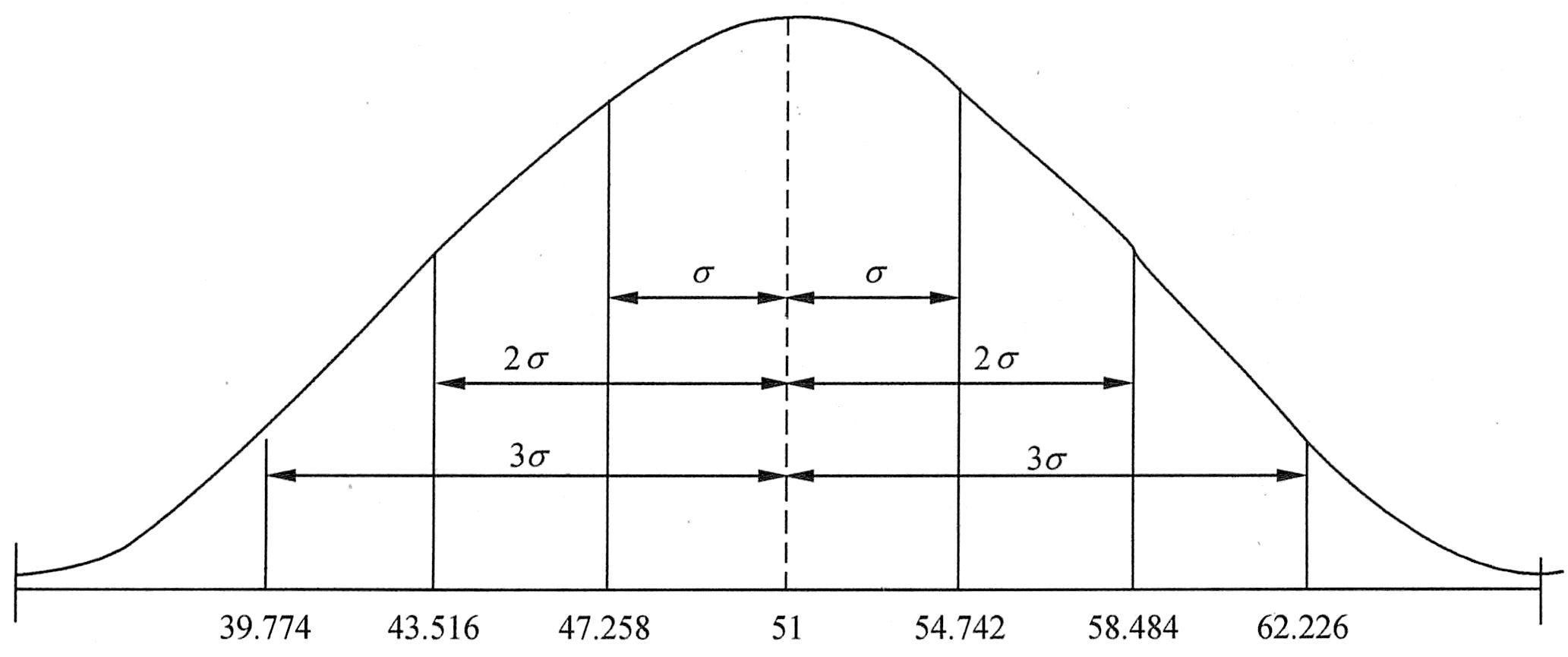

据此,可以得出下图所示的OA项目的工期正态分布曲线。
|
|
|
|
|
根据正态分布规律,在±σ范围内,即在47.258天与54.742天之间完成的概率为68.26%;在±2σ范围内,即43.516天到58.484天完成的概率为95.45%;在±3σ范围内,即39.774天到62.226天完成的概率为99.73%。如果要求在39天内完成,则可完成的概率几乎为0(0.135%),即项目有不可压缩的最小周期,这是客观规律。
|
|
|

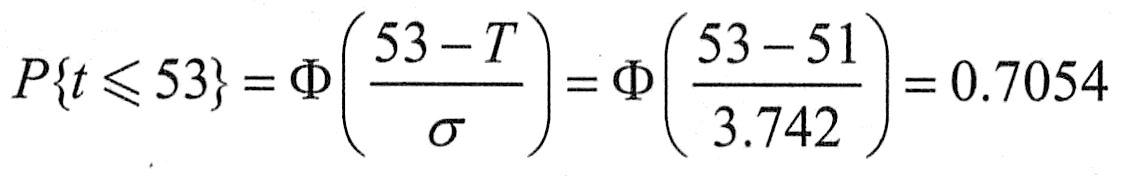

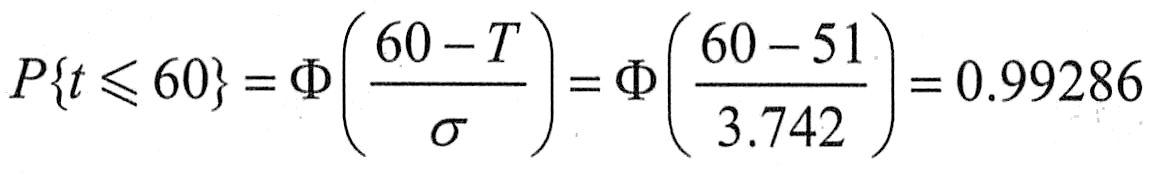

通过查标准正态分布表,可得到整个项目在某一时间内完成的概率。例如,如果要求在60天内完成,那么可能完成的概率为:
|
|
|
|
|
|
