关键路径
考试要求: 掌握
知识路径:  > 应用数学  > 图论应用  > 图论应用

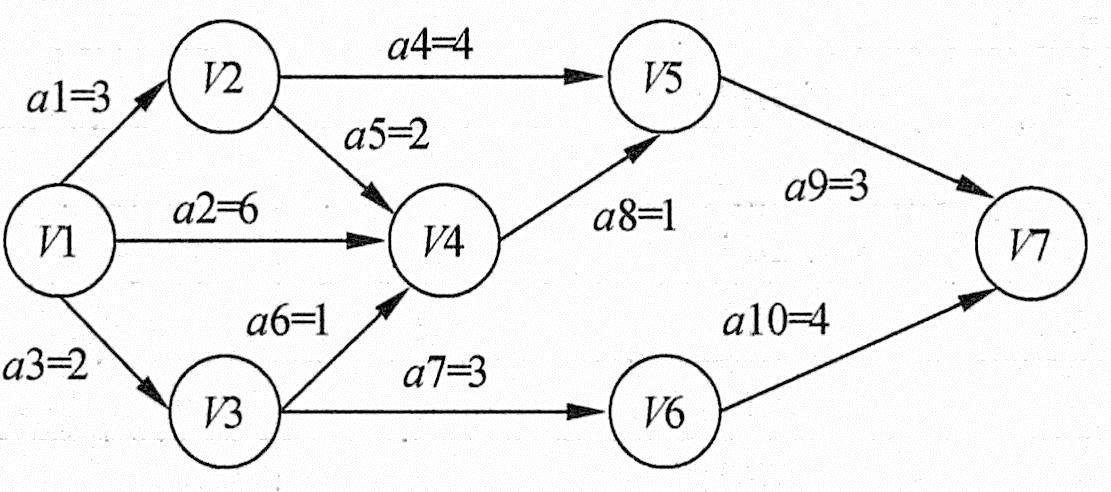

       在AOV网络中,如果边上的权表示完成该活动所需的时间,则称这样的AOV为AOE网络。例如,下图所示为一个具有10个活动某个工程的AOE网络。图中有7个结点,分别表示事件1~7,其中1表示工程开始状态,7表示工程结束状态,边上的权表示完成该活动所需的时间。

       AOE网络的例子
       因AOE网络中的某些活动可以并行地进行,所以完成工程的最少时间是从开始结点到结束结点的最长路径长度,称从开始结点到结束结点的最长路径为关健路径(临界路径),关键路径上的活动为关键活动。为了找出给定的AOE网络的关键活动,从而找出关键路径,先定义几个重要的量:
       Ve(j)、Vl(j):结点j事件最早、最迟发生时间。
       e(i)、l(i):活动i最早、最迟开始时间。
       从源点Vl到某结点Vj的最长路径长度,称为事件Vj的最早发生时间,记作Ve(j)。Ve(j)也是以Vj为起点的出边<VjVk>所表示的活动ai的最早开始时间e(i)。
       在不推迟整个工程完成的前提下,一个事件Vj允许的最迟发生时间,记作Vl(j)。显然,l(i)=Vl(j)-(ai所需时间),其中jai活动的终点。满足条件l(i)=e(i)的活动为关键活动。

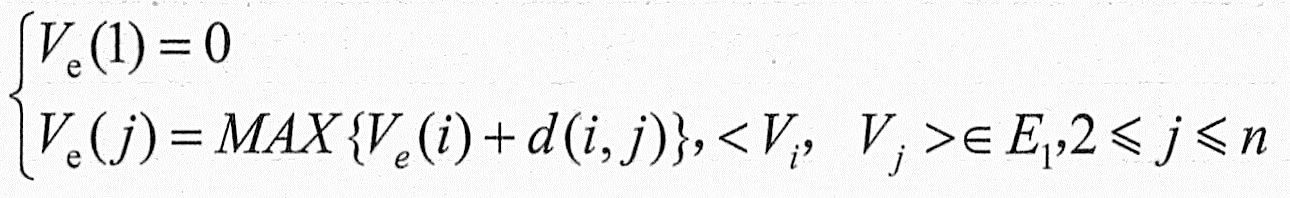

       求顶点VjVe(j)和Vl(j)可按以下两步来做:
       (1)由源点开始向汇点递推。

       其中,E1是网络中以Vj为终点的入边集合。

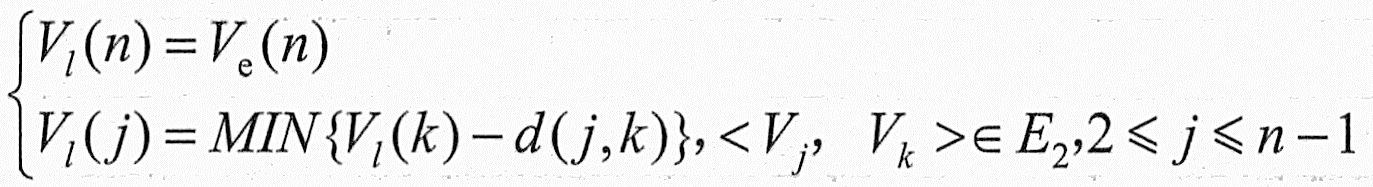

       (2)由汇点开始向源点递推。

       其中,E2是网络中以Vj为起点的出边集合。

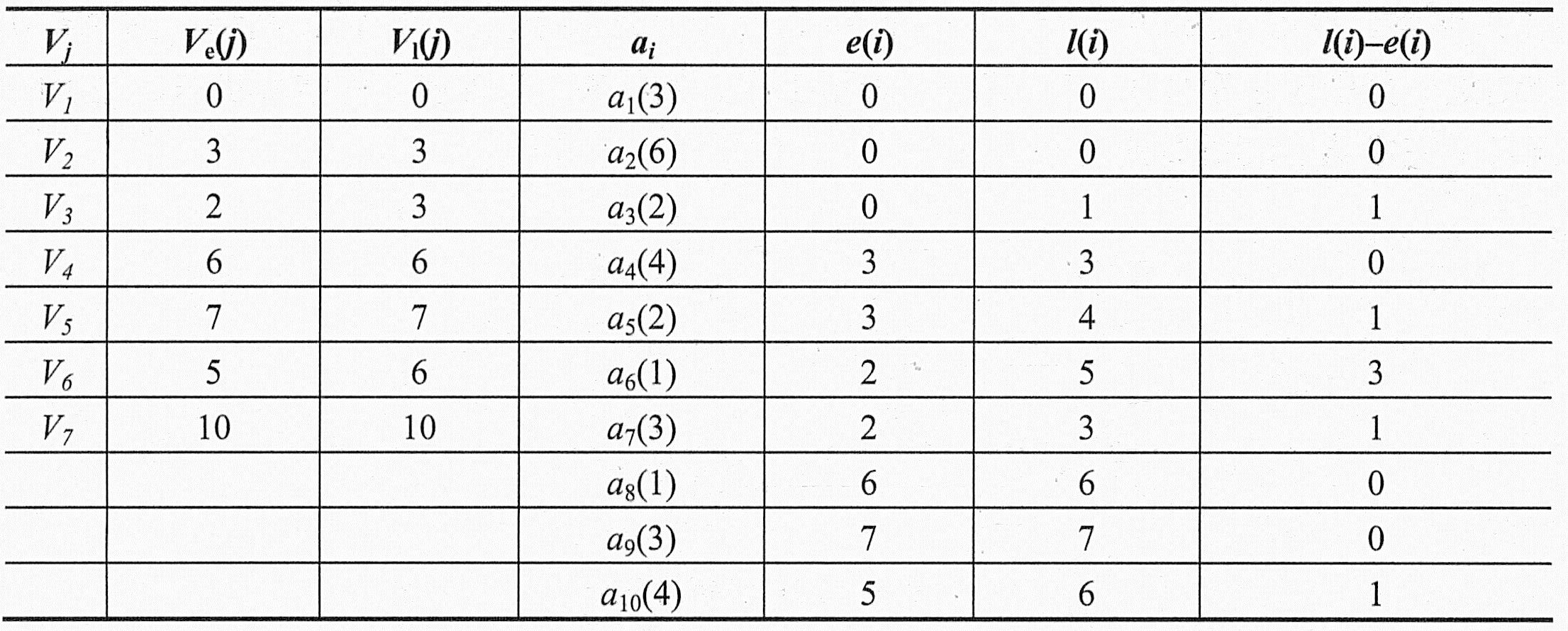

       要求一个AOE的关键路径,一般需要根据以上变量列出一张表格,逐个检查。例如,求上图中AOE的关键路径的表格如下表所示。

       求关键路径的过程
       因此,上图中的关键活动为a1a2a4a8a9,其对应的关键路径有两条,分别为(V1V2V5V7)和(V1V4V5V7),长度都是10。
       一般来说,不在关键路径上的活动时间的缩短,不能缩短整个工期。而不在关键路径上的活动时间的延长,可能导致关键路径的变化,因此可能影响整个工期。
       在实际解答试题时,一般所给出的活动数并不多,可以采取观察法求得其关键路径,即路径最长的那条路径就是关键路径。
