活动时间估计
考试要求: 掌握
知识路径:  > 信息工程项目管理知识  > 进度控制  > 进度控制计划管理各阶段监理的主要内容



       PERT对各个项目活动的完成时间按三种不同情况进行估计。
       (1)乐观时间(optimistic time):任何事情都顺利的情况下完成某项工作的时间。
       (2)最可能时间(mostlikely time):正常情况下完成某项工作的时间。
       (3)悲观时间(pessimistic time):最不利的情况下完成某项工作的时间。

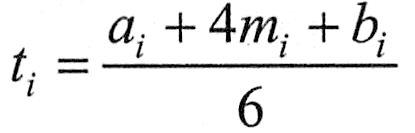

       假定三个估计服从β分布,由此可以算出每个活动的期望ti

       其中:ai表示第i项活动的乐观时间,mi表示第i项活动的最可能时间,bi表示第i项活动的悲观时间。

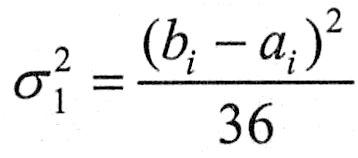

       根据β分布的方差计算方法,第i项活动的持续时间方差为:

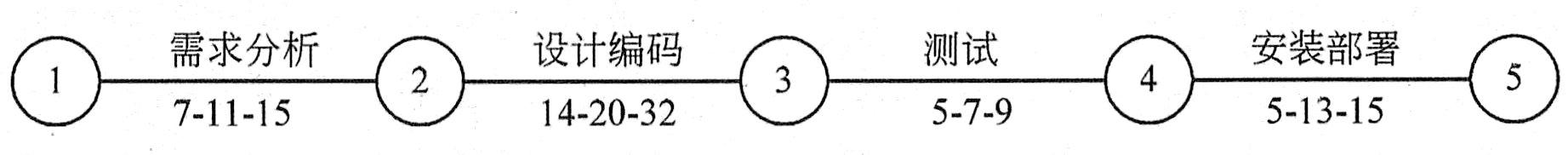

       例如,某政府OA系统的建设可分解为需求分析、设计编码、测试及安装部署4个活动,各个活动顺次进行,没有时间上的重叠,活动的完成时间估计如下图所示。

       OA系统工作分解和活动工期估计

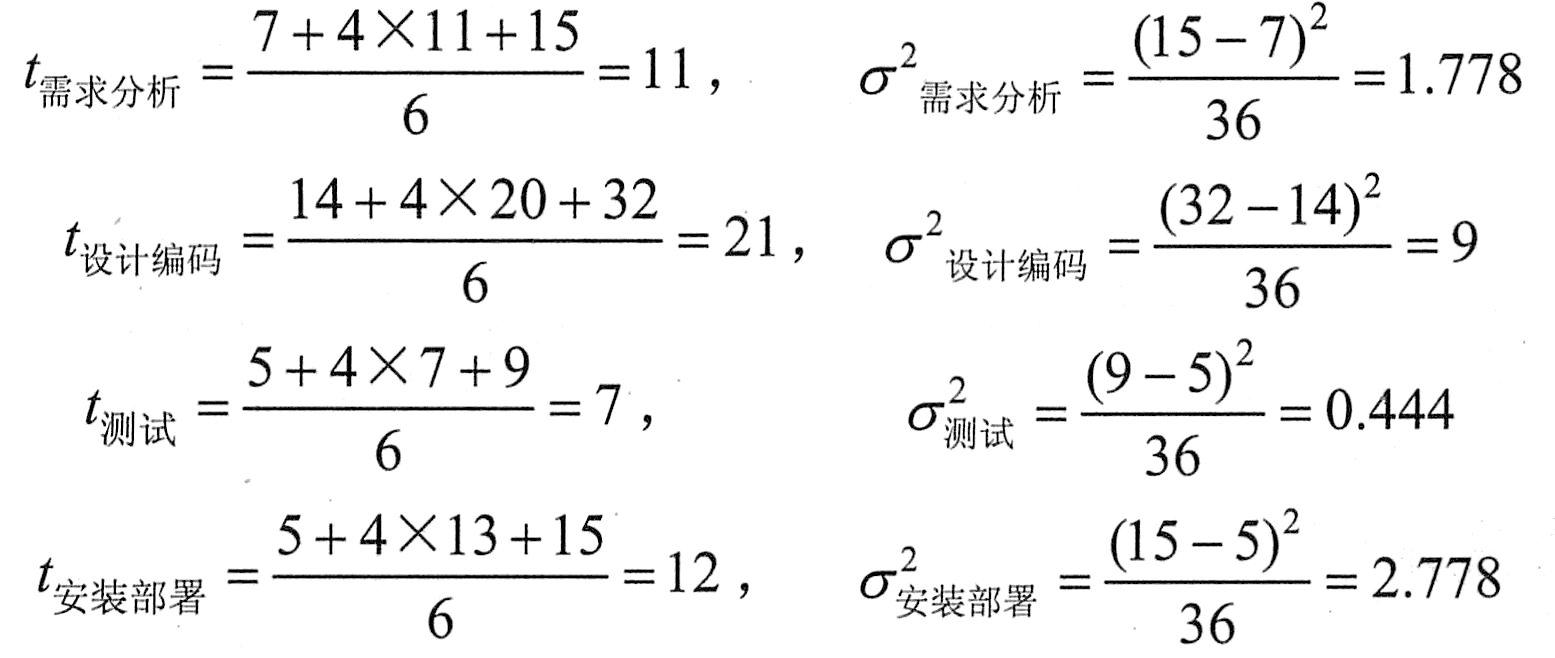

       则各活动的期望工期和方差为:
