2023年上半年 下午试卷 案例
第 2 题

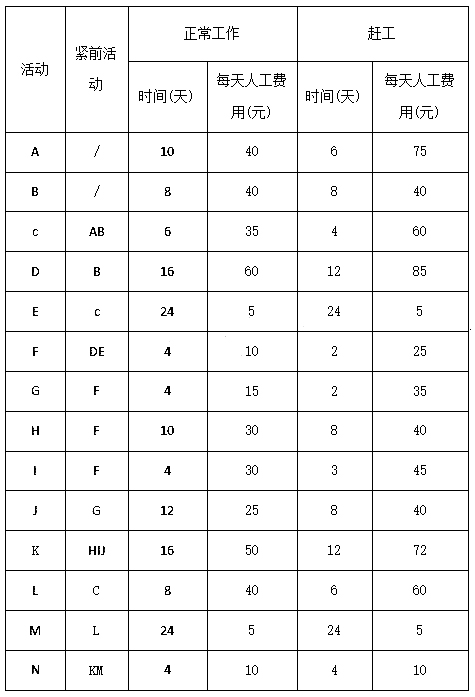

某工程项目部分信息如下表所示:

问题:2.1   (5分)
结合案例:
(1)请写出项目关键路径,并计算项目工期。
(2)如果活动L工期拖延10天,对整个工期是否有影响,请说明原因。
问题:2.2   (8分)
假设项目总成本为100万,按进度计划平均分摊到项目活动中。工程执行到第40天结束,项目经理发现已经完成了3/5的工作量,花费的成本为65万元。请计算项目的成本绩效和进度绩效,并说明项目此时的绩效情况。
问题:2.3   (7分)
若要求该工程在70天内完工,为保证工程能在70天内完成,且人工费用最低,请按照案例表格中提供的时间和费用信息,写出哪些活动需要赶工,并计算赶工后增加的总人工费用。
