2011年下半年 下午试卷 案例
第 3 题
知识点 CMM   CMMI   承建单位   电子政务   监理单位   建设单位   软件配置管理   投标   招标   招标文件   配置管理   认证   软件配置   项目管理   注册


【说明】
某省级电子政务工程项目,主要建设内容是运行于政务内网的应用软件开发。建设单位委托具有相应资质的监理单位承担项目的全过程监理任务,建设单位拟通过公开招标方式选择承建单位。在项目实施过程中,发生如下事件:
事件1:在编制工程项目实施招标文件时,建设单位提出投标人资格必须满足以下要求:
投标人具备《计算机信息系统集成》二级或以上资质
投标人通过CMMI认证(三级以上)
投标人在项目所在地行政辖区内进行了工商注册登记
投标人拥有国有股份
投标人取得涉密计算机系统集成资质

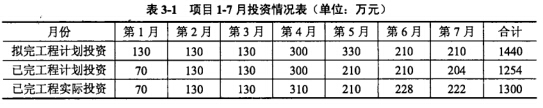

事件2:通过公开招标建设单位承建单位签订了实施合同,计划工期20个月。项目开工后,第7个月末监理进行进度和投资控制时取得投资情况数据如表3-1所示。

事件3:为了严格、有效地实淹软件配置管理建设单位和监理要求承建单位应按相关标准做好软件配置管理工作,以满足项目管理质量要求。

问题:3.1   逐条指出事件1中建设单位提出的要求是否合理,分别说明理由。
问题:3.2   事件2中,请分析第7月末的投资偏差和以投资额表示的进度偏差。
问题:3.3   《ISO/IEC 12207—1995信息技术一软件生存期过程》指出配置管理过程是在整个软件生存期中实施管、理和技术规程的过程。针对事件3,请选择恰当的内容填入图3-1中的A、B、C和D空中。

供选择的答案:
A〜D.①配置审核②配置标识 ③配置控制 ④软件配置报告 ⑤版本控制⑥基线与变更控制







知识点讲解
· CMM
· CMMI
· 承建单位
· 电子政务
· 监理单位
· 建设单位
· 软件配置管理
· 投标
· 招标
· 招标文件
· 配置管理
· 认证
· 软件配置
· 项目管理
· 注册

        CMM
        CMM模型描述和分析了软件过程能力的发展程度,确立了一个软件过程成熟程度的分级标准。
               初始级
               软件过程的特点是无秩序的,有时甚至是混乱的。软件过程定义几乎处于无章法和无步骤可循的状态,软件产品所取得的成功往往依赖于极个别人的努力和机遇。初始级的软件过程是未加定义的随意过程,项目的执行是随意甚至是混乱的。也许,有些企业制定了一些软件工程规范,但若这些规范未能覆盖基本的关键过程要求,且执行时没有政策、资源等方面的保证,那么它仍然被视为初始级。
               可重复级
               已经建立了基本的项目管理过程,可用于对成本、进度和功能特性进行跟踪。对类似的应用项目,有章可循并能重复以往所取得的成功。焦点集中在软件管理过程上。一个可管理的过程则是一个可重复的过程,一个可重复的过程则能逐渐演化和成熟。从管理角度可以看到一个按计划执行的且阶段可控的软件开发过程。
               已定义级
               用于管理和工程的软件过程均已文档化、标准化,并形成整个软件组织的标准软件过程。全部项目均采用与实际情况相吻合的、适当修改后的标准软件过程来进行操作。它要求制定企业范围的工程化标准,而且无论是管理还是工程开发都需要一套文档化的标准,并将这些标准集成到企业软件开发标准过程中去。所有开发的项目需根据这个标准过程剪裁出项目适宜的过程,并执行这些过程。过程的剪裁不是随意的,在使用前需经过企业有关人员的批准。
               已管理级
               软件过程和产品质量有详细的度量标准。软件过程和产品质量得到了定量的认识和控制。已管理级的管理是量化的管理。所有过程需建立相应的度量方式,所有产品的质量(包括工作产品和提交给用户的产品)需有明确的度量指标。这些度量应是详尽的,且可用于理解和控制软件过程和产品,量化控制将使软件开发真正变成为一个工业生产活动。
               优化级
               通过对来自过程、新概念和新技术等方面的各种有用信息的定量分析,能够不断地、持续地进行过程改进。如果一个企业达到了这一级,表明该企业能够根据实际的项目性质、技术等因素,不断调整软件生产过程以求达到最佳。
               在CMM中,每个成熟度等级(第一级除外)规定了不同的关键过程域,一个软件组织如果希望达到某一个成熟度级别,就必须完全满足关键过程域所规定的要求,即满足关键过程域的目标。

        CMMI
        与CMM相比,CMMI涉及面更广,专业领域覆盖软件工程、系统工程、集成产品开发和系统采购。据美国国防部资料显示,运用CMMI模型管理的项目,不仅降低了项目的成本,而且提高了项目的质量与按期完成率。
        CMMI可以看做把各种CMM集成到一个系列的模型中了,CMMI的基础源模型包括软件CMM 2.0版(草稿C)、EIA-731系统工程,以及集成化产品和过程开发IPD CMM(IPD)0.98a版等。CMMI也描述了5个不同的成熟度级别。
               CMMI的表示方法
               每一种CMMI模型都有两种表示法,即阶段式和连续式。这是因为在CMMI的三个源模型中,CMM是“阶段式”模型,系统工程能力模型是“连续式”模型,而集成产品开发(IPD)CMM是一个混合模型,组合了阶段式和连续式两者的特点。两种表示法在以前的使用中各有优势,都有很多支持者,因此,CMMI产品开发群组在集成这三种模型时,为了避免由于淘汰其中任何一种表示法而失去用户对CMMI的支持,并没有选择单一的结构表示法,而是为每一个CMMI都推出了两种不同表示法的版本。
               不同表示法的模型具有不同的结构。连续式表示法强调的是单个过程域的能力,从过程域的角度考查基线和度量结果的改善,其关键术语是“能力”;而阶段式表示法强调的是组织的成熟度,从过程域集合的角度考查整个组织的过程成熟度阶段,其关键术语是“成熟度”。
               尽管两种表示法的模型在结构上有所不同,但CMMI产品开发群组仍然尽最大努力确保了两者在逻辑上的一致性,两者的需要构件和期望部件基本上都是一样的。过程域、目标在两种表示法中都一样,特定实践和共性实践在两种表示法中也不存在根本区别。因此,模型的两种表示法并不存在本质上的不同。组织在进行集成化过程改进时,可以从实用角度出发选择某一种偏爱的表示法,而不必从哲学角度考虑两种表示法之间的差异。
               CMMI的级别
               阶段式模型也把组织分为以下5个不同的级别。
               (1)初始级。代表了以不可预测结果为特征的过程成熟度,过程处于无序状态,成功主要取决于团队的技能。
               (2)已管理级。代表了以可重复项目执行为特征的过程成熟度。组织使用基本纪律进行需求管理、项目计划、项目监督和控制、供应商协议管理、产品和过程质量保证、配置管理,以及度量和分析。对于级别2而言,主要的过程焦点在于项目级的活动和实践。
               (3)严格定义级。代表了以组织内改进项目执行为特征的过程成熟度。强调级别3的关键过程域的前后一致的、项目级的纪律,以建立组织级的活动和实践。
               (4)定量管理级。代表了以改进组织性能为特征的过程成熟度。4级项目的历史结果可用来交替使用,在业务表现的竞争尺度(成本、质量、时间)方面的结果是可预测的。
               (5)优化级。代表了以可快速进行重新配置的组织性能和定量的、持续的过程改进为特征的过程成熟度。
               CMMI的目标
               CMMI的具体目标是:
               (1)改进组织的过程,提高对产品开发和维护的管理能力。
               (2)给出能支持将来集成其他科目CMM的公共框架。
               (3)确保所开发的全部有关产品符合将要发布的关于软件过程改进的国际标准ISO/IEC 15504对软件过程评估的要求。
               CMMI的优点
               使用在CMMI框架内开发的模型具有下列优点。
               (1)过程改进能扩展到整个企业级。
               (2)先前各模型之间的不一致和矛盾将得到解决。
               (3)既有分级的模型表示,也有连续的模型表示,可任意选用。
               (4)原先单科目过程改进的工作可与其他科目的过程改进工作结合起来。
               (5)基于CMMI的评估将与组织原先评估得分相协调,从而保护当前的投资,并与ISO/IEC 15504评估结果相一致。
               (6)节省费用,特别是当要运用多科目改进时,以及进行相关的培训和评估时。
               (7)鼓励组织内各科目之间进行沟通和交流。

        承建单位
        负责具体实施的承建方应该有自己的项目管理,监理方代表项目建设方对承建方提出的工程计划进行监督和协调,对一些关键点进行控制。这些关键点主要属于进度、资金及质量的范畴,但不能涉及管理细节。工程项目管理主要以承建方为主,并强调在项目中组织并制定相关计划。
        在一个大型信息系统工程项目的建设中,承建方可能有多个,比如硬件提供商、软件开发商和系统集成商等。而在市场竞争日益激烈的今天,专业化能促进生产效率和提高生产质量,故而承建方常常分解成一定的层次结构,如总承包商和分包商等,从而使一部分人或企业专注于项目管理的科学化。
        从市场的角度看,总承包商既是买方又是卖方;从工程合同的角度来讲,他既要对建设方负全部法律责任,又要根据分包合同对分包商进行管理并履行义务,所有的主合同都会限定总承包商可以分包的最大范围。总承包商只能将某些具体的工程施工分包给分包商,但不能分包合同的责任和义务。总承包商不能期望通过分包逃避自己在合同中的法律和经济责任。
        作为分包商,一般情况下不与建设方直接发生合同关系。分包商只接受总承包商的统筹安排和调度,它只对总承包商承担分包合同内规定的责任并履行规定的义务。
        如果总承包商违反分包合同,则应该赔偿分包商的经济损失;分包商违反分包合同并造成建设方对总承包商的罚款或制裁,则分包商应该赔偿总承包商的损失。分包商是从总承包商处按分包合同索回其应得部分的,如果总承包商无力偿还债务,则分包商也同样蒙受损失,因此分包商的利益通常与总承包商的利益密切相关。

        电子政务
        所谓电子政务,就是政府机构应用现代信息和通信技术,将管理和服务通过网络技术进行集成,在因特网上实现政府组织结构和工作流程的优化重组,超越时间和空间及部门之间的分隔限制,向社会提供优质和全方位的、规范而透明的、符合国际水准的管理与服务。电子政务的主要模式有4种,分别为G2G、G2E、G2B和G2C。
        (1)政府对政府(Government To Government,G2G):政府内部、政府上下级之间、不同地区和不同职能部门之间实现的电子政务活动。G2G模式是电子政务的基本模式,包括电子法规政策系统、电子公文系统、电子司法档案系统、电子财政管理系统、电子办公系统、电子培训系统和业绩评价系统等。
        (2)政府对公务员(Government To Employee,G2E):政府与公务员(即政府雇员)之间的电子政务,主要是利用Intranet建立起有效的行政办公和员工管理体系,为提高政府工作效率和公务员管理水平服务。G2E是政府机构通过网络技术实现内部电子化管理的重要形式,也是G2G、G2B和G2C电子政务模式的基础。
        (3)政府对企业(Government To Business,G2B):政府与企业之间的电子政务,包括电子采购与招标、电子税务、电子证照办理、信息咨询服务和中小企业电子服务等。
        (4)政府对公民(Government To Citizen,G2C):政府与公民之间的电子政务,是指政府通过电子网络系统为公民提供各种服务。包括教育培训服务、就业服务、电子医疗服务、社会保险网络服务、公民信息服务、交通管理服务、公民电子税务和电子证件服务等。

        监理单位
        项目监理方服务于信息系统建设合同的建设方与承建方。接受建设方委托后,监理方作为工程承包合同的监督者,所执行的原则是使工程承包合同成为“平等条约”;作为工程承包合同管理和工程款支付的签认者,所执行的原则是等价交换。因此监理方是为双方的利益服务的,而不仅仅为委托方服务。
        根据工程监理的深入程度不同,信息系统工程监理可分为如下三种。
        (1)咨询式监理。只解答用户方就企业信息化过程中提出的问题,其性质类似于业务咨询或方案咨询。这种方式费用最少,监理方的责任最轻,适合于对信息化有较好把握,并且技术力量较强的用户方采用。
        (2)里程碑式监理。将信息系统的建设划分为若干个阶段,在每一个阶段结束都设置一个里程碑,在里程碑到来时通知监理方进行审查或测试。一般来讲,这种方式比咨询式监理的费用要多,监理方也要承担一定的责任。不过,里程碑的确定需要承建方的参与,或者说监理合同的确立需要开发方的参与,否则就会因对里程碑的界定不同而引起纠纷。
        (3)全程式监理。一种复杂的监理方式,不但要求对系统建设过程中的里程碑进行审查,还应该派相应人员全程跟踪并收集系统开发过程中的信息,不断评估承建方的开发质量和效果。这种方式费用最高,监理方的责任也最大,适合于那些对信息系统的开发不太了解且技术力量偏弱的用户采用。
        监理单位的主要作用如下。
        (1)信息系统工程监理可以帮助建设单位更合理地保证工程的质量、进度和投资,并合理且客观地处理好它们之间的关系。监理由独立的第三方依据相关技术标准来对工程建设进行监督,这样对信息系统工程的建设质量更能起到保驾护航的作用。在项目建设全过程中,监理单位要依据国家有关法律和相关技术标准,遵循守法、公平、公正、独立的原则,对信息系统建设的过程进行监督和控制。即在确保质量、安全和有效性的前提下,合理安排进度和投资。监理单位要帮助建设单位对工程有关方面控制进行再控制,对承建单位项目控制过程进行监督管理。
        (2)在信息系统工程建设中,建设单位和承建单位有许多问题存在争议,双方都希望由第三方在工程的立项、设计、实施、验收及维护等各个阶段的效果都给予公正、恰当且权威的评价,这就需要监理单位来协调和保障这些工作的顺利进行。
        (3)由于建设单位在信息技术等相关领域普遍存在缺乏人才和经验不足的问题,实践证明建设单位自行管理对于提高项目投资的效益和建设水平是无益的。通过第三方的专业服务,帮助建设单位对项目实施控制,并对建设单位和承建单位都做出约束,是监理作用一个重要体现。

        建设单位
        建设方是建设项目的主要投资者,有时也是项目的最终使用者,是在工程建设阶段的全权代表,建设项目的经济效益,如投资额度、工程质量、投入使用时间和使用寿命直接关系着建设方的切身利益。虽然承建方、监理方与建设方是平等的市场主体,但由于建设方是投资方,掌握着项目的最终资源——决定了其他方为从属地位,所以说建设方对工程项目管理起着主导性作用。建设方加强和改善对项目的管理是从根本上实现项目按质如期完成的最有效的途径之一。
        作为项目管理集体中的主要负责人,建设方的作用是阐明本项目的目标并确认各项工作的轻重缓急,组织协调参与各方为此目标而通力合作,在管理决策过程中做出决策。但在某些具体的项目管理事务中,建设方并不总是处于主要负责人的地位,还要作为裁判、支持者、服务员及督促员的角色。

        软件配置管理
        在软件配置管理方面,监理的主要工作如下。
        (1)确保应用软件系统建设承建单位的配置管理组织和环境按照软件项目计划的要求成立并配备。
        (2)控制承建单位依据书面规程,为应用软件系统建设项目制定软件配置管理计划。
        (3)监督承建单位使用审批通过的、文档化的软件配置管理计划作为实施软件配置管理活动的基础。
        (4)控制承建单位依据的书面规程,对所有配置项/单元的更改请求和问题报告实施初始准备、记录、评审、批准和跟踪。
        (5)监督承建单位依据书面规程,控制对基线的更改。
        (6)控制承建单位编制软件配置管理报告,证明软件配置管理活动和软件基线库的内容,并提供给建设单位。
        (7)监督承建单位依据书面规程进行软件基线库的审核,进行软件配置管理活动状态的跟踪和记录。
        (8)定期审查软件配置管理活动和软件配置管理基线,以验证它们与文档定义的一致性。
        (9)审核软件配置管理活动及其工作产品,并给出软件配置管理监理报告。

        投标
        投标人是响应招标、参加投标竞争的法人或者其他组织。投标人应当具备承担招标项目的能力。国家有关规定对投标人资格条件或者招标文件对投标人资格条件有规定的,投标人应当具备规定的资格条件。
        投标人应当按照招标文件的要求编制投标文件。投标文件应当对招标文件提出的实质性要求和条件作出响应。招标项目属于建设施工的,投标文件的内容应当包括拟派出的项目负责人与主要技术人员的简历、业绩和拟用于完成招标项目的机械设备等。
        投标人应当在招标文件要求提交投标文件的截止时间前,将投标文件送达投标地点。招标人收到投标文件后,应当签收保存,不得开启。投标人少于三个的,招标人应当重新招标。在招标文件要求提交投标文件的截止时间后送达的投标文件,招标人应当拒收。
        投标人在招标文件要求提交投标文件的截止时间前,可以补充、修改或者撤回已提交的投标文件,并书面通知招标人。补充、修改的内容为投标文件的组成部分。
        投标人根据招标文件载明的项目实际情况,拟在中标后将中标项目的部分非主体、非关键性工作进行分包的,则应当在投标文件中载明。
        两或两个以上法人或者其他组织可以组成一个联合体,以一个投标人的身份共同投标。联合体各方均应当具备承担招标项目的相应能力;国家有关规定或者招标文件对投标人资格条件有规定的,联合体各方均应当具备规定的相应资格条件。由同一专业的单位组成的联合体,按照资质等级较低的单位确定资质等级。联合体各方应当签订共同投标协议,明确约定各方拟承担的工作和责任,并将共同投标协议连同投标文件一并提交招标人。联合体中标的,联合体各方应当共同与招标人签订合同,就中标项目向招标人承担连带责任。
        招标人不得强制投标人组成联合体共同投标,不得限制投标人之间的竞争。投标人不得相互串通投标报价,不得排挤其他投标人的公平竞争,损害招标人或者其他投标人的合法权益。投标人不得与招标人串通投标,损害国家利益、社会公共利益或者他人的合法权益。禁止投标人以向招标人或者评标委员会成员行贿的手段谋取中标。投标人不得以低于成本的报价竞标,也不得以他人名义投标或者以其他方式弄虚作假,骗取中标。

        招标
        下列工程建设项目包括项目的勘察、设计、施工、监理,以及与工程建设有关的重要设备、材料等的采购,因此必须进行招标。
        (1)大型基础设施、公用事业等关系社会公共利益、公众安全的项目。
        (2)全部或部分使用国有资金投资或者国家融资的项目。
        (3)使用国际组织或者外国政府贷款、援助资金的项目。
        任何单位和个人不得将依法必须进行招标的项目化整为零或者以其他任何方式规避招标。招标投标活动应当遵循公开、公平、公正和诚实信用的原则。必须进行招标的项目,其招标投标活动不受地区或者部门的限制。任何单位和个人不得违法限制或者排斥本地区、本系统以外的法人或其他组织参加投标,不得以任何方式非法干涉招标投标活动。
        招标分为公开招标和邀请招标。公开招标是指招标人以招标公告的方式邀请不特定的法人或者其他组织投标。邀请招标是指招标人以投标邀请书的方式邀请特定的法人或者其他组织投标。国务院发展计划部门确定的国家重点项目和省、自治区、直辖市人民政府确定的地方重点项目不适宜公开招标的,经国务院发展计划部门或者省、自治区、直辖市人民政府批准,可以进行邀请招标。
               招标代理机构
               招标人有权自行选择招标代理机构,委托其办理招标事宜。任何单位和个人不得以任何方式为招标人指定招标代理机构。招标人具有编制招标文件和组织评标能力的,可以自行办理招标事宜。任何单位和个人不得强制其委托招标代理机构办理招标事宜。依法必须进行招标的项目,招标人自行办理招标事宜的,应当向有关行政监督部门备案。
               招标代理机构是依法设立、从事招标代理业务并提供相关服务的社会中介组织。招标代理机构应当具备下列条件。
               (1)有从事招标代理业务的营业场所和相应资金。
               (2)有能够编制招标文件和组织评标的相应专业力量。
               (3)有符合规定条件,可以作为评标委员会成员人选的技术、经济等方面的专家库。
               从事工程建设项目招标代理业务的招标代理机构,其资格由国务院或者省、自治区、直辖市人民政府的建设行政主管部门认定。具体办法由国务院建设行政主管部门会同国务院有关部门制定。从事其他招标代理业务的招标代理机构,其资格认定的主管部门由国务院规定。
               招标代理机构与行政机关和其他国家机关不得存在隶属关系或者其他利益关系。招标代理机构应当在招标人委托的范围内办理招标事宜。
               招标公告
               招标人采用公开招标方式的,应当发布招标公告。依法必须进行招标的项目的招标公告,应当通过国家指定的报刊、信息网络或者其他媒介发布。招标公告应当载明招标人的名称和地址、招标项目的性质、数量、实施地点和时间,以及获取招标文件的办法等事项。
               招标人采用邀请招标方式的,应当向3个以上具备承担招标项目的能力、资信良好的特定法人或者其他组织发出投标邀请书。投标邀请书应当载明的事项与招标公告相同。
               招标人可以根据招标项目本身的要求,在招标公告或者投标邀请书中要求潜在投标人提供有关资质证明文件和业绩情况,并对潜在投标人进行资格审查。国家对投标人的资格条件有规定的,依照其规定。招标人不得以不合理的条件限制或者排斥潜在投标人,不得对潜在投标人给予歧视待遇。
               招标文件
               招标人应当根据招标项目的特点和需要编制招标文件。招标文件应当包括招标项目的技术要求、对投标人资格审查的标准、投标报价要求和评标标准等所有实质性要求和条件,以及拟签订合同的主要条款。
               国家对招标项目的技术、标准有规定的,招标人应当按照其规定在招标文件中提出相应要求。招标项目需要划分标段、确定工期的,招标人应当合理划分标段、确定工期,并在招标文件中载明。招标文件不得要求或者标明特定的生产供应以及含有倾向或者排斥潜在投标人的其他内容。
               招标人根据招标项目的具体情况,可以组织潜在投标人踏勘项目现场。招标人不得向他人透露已获取招标文件的潜在投标人的名称、数量,以及可能影响公平竞争的有关招标投标的其他情况。招标人设有标底的,标底必须保密。
               招标人对已发出的招标文件进行必要的澄清或者修改的,应当在招标文件要求提交投标文件截止时间至少15日前,以书面形式通知所有招标文件收受人。该澄清或者修改的内容为招标文件的组成部分。
               招标人应当确定投标人编制投标文件所需要的合理时间。但是,依法必须进行招标的项目,自招标文件开始发出之日起至投标人提交投标文件截止之日止,最短不得少于20日。

        招标文件
        招标人应当根据招标项目的特点和需要编制招标文件。招标文件应当包括招标项目的技术要求、对投标人资格审查的标准、投标报价要求和评标标准等所有实质性要求和条件,以及拟签订合同的主要条款。
        国家对招标项目的技术、标准有规定的,招标人应当按照其规定在招标文件中提出相应要求。招标项目需要划分标段、确定工期的,招标人应当合理划分标段、确定工期,并在招标文件中载明。招标文件不得要求或者标明特定的生产供应以及含有倾向或者排斥潜在投标人的其他内容。
        招标人根据招标项目的具体情况,可以组织潜在投标人踏勘项目现场。招标人不得向他人透露已获取招标文件的潜在投标人的名称、数量,以及可能影响公平竞争的有关招标投标的其他情况。招标人设有标底的,标底必须保密。
        招标人对已发出的招标文件进行必要的澄清或者修改的,应当在招标文件要求提交投标文件截止时间至少15日前,以书面形式通知所有招标文件收受人。该澄清或者修改的内容为招标文件的组成部分。
        招标人应当确定投标人编制投标文件所需要的合理时间。但是,依法必须进行招标的项目,自招标文件开始发出之日起至投标人提交投标文件截止之日止,最短不得少于20日。

        配置管理
        随着信息系统软件版本不断变化,开发时间的紧迫以及多平台开发环境的采用,使得软件开发、维护面临越来越多的问题,其中包括对当前多种软件的开发和维护、保证产品版本的精确、重建先前发布的产品、加强开发政策的统一和对特殊版本需求的处理等等。
        信息系统软件配置管理是一种应用于整个软件工程过程的标识、组织和控制修改的围绕软件资产的管理技术。界定软件的组成项目,对每个项目的变更进行管控(版本控制),并维护不同项目之间的版本关联,以使软件在开发过程中任一时间的内容都可以被追溯。其关键活动包括:配置管理计划、配置项管理、版本控制、变更控制、配置审计、状态报告等。
               配置管理计划
               根据信息系统软件运维制度和规范、标准,制定配置管理计划,主要包括以下内容。
               (1)该项目对配置管理的要求。
               (2)实施配置管理的责任人、组织及其职责。
               (3)需要开展的配置管理活动及其进度安排。
               (4)采用的方法和工具等。
               配置与配置项
               “配置”是在技术文档中明确说明并最终组成软件产品的功能或物理属性。因此“配置”包括了即将受控的所有产品特性,及其内容及相关文档,软件版本,变更文档,软件运行的支持数据,以及其他一切保证软件一致性的组成要素。
               为了方便对“配置”进行管理,“配置”经常被划分为各类配置项,这类划分是进行软件配置管理的基础和前提。配置项是一组软件功能或者物理属性的组合,在配置管理过程中,配置项被作为一个单一的实体对待。配置项包括各种管理文档和技术文档,源程序与目标代码,以及运行所需的各种数据等。同时,应该建立配置库来管理所有的配置项。
               版本控制
               版本是表示一个配置项具有一组定义的功能的一种标识。随着功能的增加,修改或删除,配置项的版本随之演变。应当记录每个软件配置项的所有历史记录,并记录该软件配置项由何人创建,何人在何时因何原因进行了修改等信息,以及对这些软件配置项版本的进行检索和信息查询等活动。
               变更控制
               变更在信息系统软件运维过程中是不可避免的。变更控制是配置管理的一个重要组成部分,包含评估、协调、批准/拒绝、实施对配置项的变更。
               配置审计
               配置审计是对配置管理的独立的查检过程,确认受控软件配置项满足需求并就绪。其内容如下。
               (1)功能审计:配置项的变更控制是否和配置管理计划中的描述相一致。
               (2)物理审计:配置项的完整性、正确性、一致性和可跟踪性。
               状态报告
               状态报告用来记录和报告有效管理配置所需要的必要信息。这些信息包括一个已批准的配置标识清单,变更请求当前的处理状态,以及批准的变更的实现情况。配置状态报告可以跟踪对软件的更改的过程,它保证对正在进行和已完成的变更进行记录、监视并通报给相关人员。

        认证
        认证又分为实体认证和消息认证两种。实体认证是识别通信对方的身份,防止假冒,可以使用数字签名的方法。消息认证是验证消息在传送或存储过程中有没有被篡改,通常使用报文摘要的方法。
               基于共享密钥的认证
               如果通信双方有一个共享的密钥,则可以确认对方的真实身份。这种算法依赖于一个双方都信赖的密钥分发中心(Key Distribution Center,KDC),如下图所示,其中的A和B分别代表发送者和接收者,KAKB分别表示A、B与KDC之间的共享密钥。

               基于共享密钥的认证协议
               认证过程如下:A向KDC发出消息{A,KA(B,KS)},说明自己要与B通信,并指定了与B会话的密钥KS。注意,这个消息中的一部分(B,KS)是用KA加密的,所以第三者不能了解消息的内容。KDC知道了A的意图后就构造了一个消息{KB(A,KS)}发给B。B用KB解密后就得到了A和KS,然后就可以与A用KS会话了。
               然而,主动攻击者对这种认证方式可能进行重放攻击。例如A代表雇主,B代表银行。第三者C为A工作,通过银行转账取得报酬。如果C为A工作了一次,得到了一次报酬,并偷听和复制了A和B之间就转账问题交换的报文,那么贪婪的C就可以按照原来的次序向银行重发报文2,冒充A与B之间的会话,以便得到第二次、第三次……报酬。在重放攻击中攻击者不需要知道会话密钥KS,只要能猜测密文的内容对自己有利或是无利就可以达到攻击的目的。
               基于公钥的认证
               这种认证协议如下图所示。A向B发出EB(A,RA),该报文用B的公钥加密。B返回EARARBKS),用A的公钥加密。这两个报文中分别有A和B指定的随机数RARB,因此能排除重放的可能性。通信双方都用对方的公钥加密,用各自的私钥解密,所以应答比较简单。其中的KS是B指定的会话键。这个协议的缺陷是假定双方都知道对方的公钥。

               基于公钥的认证协议

        软件配置
        软件配置是指一个软件产品在软件生存周期各个阶段所产生的各种形式(机器可读和人工可读)和各种版本的文档、程序及其数据的集合。该集合中的每一个元素称为该软件产品软件配置中的一个配置项。

        项目管理
        构建嵌入式系统是一项复杂的任务,尤其是涉及到很多人员共同长期工作的时候。为了使嵌入式项目开发获得成功,必须对系统开发项目的工作范围、花费的工作量(成本)、可能遇到的风险、进度的安排、要实现的任务、经历的里程碑以及需要的资源(人、硬/软件)等做到心中有数,而项目管理可以提供这些信息。项目管理的过程一般包括初启、计划、执行、监控、结项,项目管理的范围覆盖整个系统生命周期过程。
               管理范围
               有效的项目管理集中于4P,即人员(People)、产品(Product)、过程(Process)和项目(Project)。必须将人员组织起来以有效地完成产品构建工作;必须和客户及其他利益相关者很好地沟通,以便了解产品的范围和需求;必须选择适合于人员和产品的过程;必须估算完成工作任务的工作量和工作时间,从而制订项目计划。
               “人的因素”非常重要,在所有项目中,最关键的因素是人员,涉及项目管理人员、高级管理人员、开发人员、客户和最终用户。人员能力成熟度模型(People Capability Maturity Model,PCMM)针对人员定义了以下关键实践域:人员配备、沟通与协调、工作环境、业绩管理、培训、报酬、能力素质分析与开发、个人事业发展、工作组发展以及团队精神或企业文化培育等。PCMM成熟度达到较高水平的组织,更有可能实现有效的项目管理事件。
               在制订项目计划之前,首先确定产品的目标和范围,考虑可选的解决方案,识别技术和管理上的限制。如果没有这些信息,就无法进行合理(精确)的成本估算,也无法进行有效的风险评估和适当的项目任务划分,更无法制定可管理的项目进度计划来给出意义明确的项目进展标志。确定产品的目标只是识别出产品的总体目标,而不用考虑如何实现这些目标。确定产品的范围是识别出产品的主要数据、功能和行为特性,并且应该用量化的方式界定这些特性。然后开始考虑备选解决方案,不讨论细节,使管理者与参与开发的人员根据特定的约束条件选择相对最佳的方案,约束条件有产品的交付期限、预算限制、可用人员、技术接口以及其他各种因素。
               开发过程提供了一个框架,一小部分框架活动适用于所有的项目,多种不同的任务集合使得框架活动适合于不同项目的特性和项目团队的需求。普适性活动(如质量管理、配置管理、测量等)覆盖了过程模型,独立于任何一个框架活动,且贯穿于整个过程之中。
               为了成功地管理项目,需要有计划、可控制,这样才能管理复杂的系统开发;需要了解可能会出现的各类问题以便加以避免。可以采用的方法有:
               (1)在正确的基础上开始工作。
               (2)保持动力。
               (3)跟踪进度。
               (4)做出正确的决策。
               (5)进行事后分析。
               成本估算
               系统开发成本估算主要指系统开发过程中所花费的工作量及相应的代价。为了使开发项目能够在规定的时间内完成,而且不超过预算,成本预算和管理控制是关键。项目开发成本的估算主要靠分解和类推的手段进行。分解技术是将项目分解成一系列较小的、容易理解的问题进行估算。常用的分解技术有:基于问题的估算、基于代码行(LOC)估算、基于功能点(FP)的估算、基于过程的估算、基于用例的估算。选择或结合使用分解技术,进行成本估算。基本的成本估算方法有如下几种。
               (1)自顶向下估算方法。估算人员参照以前完成的项目所耗费的总成本(或总工作量)来推算将要开发的系统的总成本(或总工作量),然后把它们按阶段、步骤和工作单元进行分配。
               自顶向下估算方法的主要优点是对系统级工作的重视,所以估算中不会遗漏集成、配置管理等系统级事务的成本估算,且估算工作量小、速度快。其缺点是不清楚低级别上的技术性困难,而这些困难将会使成本上升。
               (2)自底向上估算方法。自底向上估算方法是将待开发的系统细分,分别估算每一个子任务所需要的开发工作量,然后将它们加起来,得到系统的总开发量。这种方法的优点是对每一部分的估算工作交给负责该部分工作的人来做,所以估算较为准确。其缺点是缺少对各项子任务之间相互联系所需要工作量和与开发有关的系统级工作量的估算,因此预算往往偏低。
               (3)差别估算方法。差别估算方法是将开发项目与一个或多个已完成的类似项目进行比较,找出与某个相类似项目的若干不同之处,并估算每个不同之处对成本的影响,导出开发项目的总成本。该方法的优点是可以提高估算的准确度,缺点是不容易明确“差别”的界限。
               除以上方法外,还有许多方法,大致可分为三类:专家估算法、类推估算法和算式估算法。
               (1)专家估算法。该方法依靠一个或多个专家对要求的项目做出估算,其精确性取决于专家对估算项目的定性参数的了解和他们的经验。
               (2)类推估算法。在自顶向下的方法中,它是将估算项目的总体参数与类似项目进行直接比较得到结果;在自底向上方法中,类推是在两个具有相似条件的工作单元之间进行。
               (3)算式估算法。专家估算法和类推估算法的缺点在于它们依靠带有一定盲目性和主观性的猜测对项目进行估算。算式估算法则是企图避免主观因素的影响,用于估算的方法有两种基本类型:由理论导出和由经验导出。
               典型的成本估算模型主要有动态多变量普特南(Putnam)模型和层次结构的结构性成本模型(Constructive Cost Model,COCOMO)的升级模型COCOMOII等。普特南模型基于软件方程,它假设在软件开发的整个生命周期中有特定的工作量分布。COCOMOII模型层次结构中有三种不同的估算选择:对象点、功能点和源代码行。
               风险分析
               新的系统建立时,总是存在某些不确定性。例如,用户要求是否能确切地被理解?在项目最后结束之前要求实现的功能能否建立?是否存在目前仍未发现的技术难题?在项目出现严重延期时是否会发生一些变更?等等。风险是潜在的,需要识别、评估发生的概率、估算其影响、并制定实际发生时的应急计划。
               风险分析在项目管理中具有决定性作用。当在软件工程的环境中考虑风险时,主要关注以下三个方面。一是关心未来。风险是否会导致项目失败;二是关心变化。用户需求、开发技术、目标机器以及所有其他与项目有关的实体会发生什么变化;三是必须解决需要做出选择的问题,即应当采用什么方法和工具,应当配备多少人力,在质量上强调到什么程度才满足要求等。
               风险分析实际上是贯穿软件工程中的一系列风险管理步骤,其中包括风险识别、风险估计、风险管理策略、风险解决和风险监控。
               进度管理
               进度安排包括把一个项目所有的工作分解为若干个独立的活动,并描述这些活动之间的依赖关系,估算完成这些活动所需的工作量,分配人力和其他资源,制定进度时序。进度的合理安排是如期完成软件项目的重要保证,也是合理分配资源的重要依据,因此进度安排是管理工作的一个重要组成部分。有两种安排软件开发项目进度的方式:
               (1)系统最终交付日期已经确定,系统开发部门必须在规定期限内完成;
               (2)系统最终交付日期只确定了大致的年限,最后交付日期由软件开发部门确定。
               进度安排的常用图形描述方法有Gantt图(甘特图)和PERT(Program Evaluation&Review Technique,项目计划评审技术)图。
               (1)Gantt图。Gantt图中横坐标表示时间(如时、天、周、月、年等),纵坐标表示任务,图中的水平线段表示一个任务的进度安排,线段的起点和终点对应在横坐标上的时间分别表示该任务的开始时间和结束时间,线段的长度表示完成该任务所持续的时间。当日历中同一时段中存在多个水平条时,表示任务之间的并发。下图所示的Gantt图描述了三个任务的进度安排。该图表示:任务1首先开始,完成它需要12周时间;任务2在2周后开始,完成它需要18周;任务3在12周后开始,完成它需要10周。

               Gantt图实例
               Gantt图能清晰地描述每个任务从何时开始,到何时结束,任务的进展情况以及各个任务之间的并行性;但是它不能清晰地反映出各任务之间的依赖关系,难以确定整个项目的关键所在,也不能反映计划中有潜力的部分。
               (2)PERT图。PERT图是一个有向图,其基本符号如下图所示。

               PERT图的基本符号
               PERT图中的有向弧表示任务,可以标上完成该任务所需的时间,图中的结点表示流入结点的任务已结束,并开始流出结点的任务,这里把结点称为事件。只有当流入该结点的所有任务都结束时,结点所表示的事件才出现,流出结点的任务才可以开始。事件本身不消耗时间和资源,它仅表示某个时间点。每个事件有一个事件号及出现该事件的最早时刻和最迟时刻。最早时刻表示在此时刻之前从该事件出发的任务不可能开始;最迟时刻表示从该事件出发的任务必须在此时刻之前开始,否则整个工程就不能如期完成。每个任务还可以有一个松弛时间(slack time),表示在不影响整个工期的前提下,完成该任务有多少机动时间。为了表示任务间的关系,图中还可以加入一些空任务(用虚线有向弧表示),完成空任务的时间为0。
               PERT图的一个实例如下图所示,该图所表示的工程可分为12个任务,事件号1表示工程开始,事件号11表示工程结束(完成所有任务需要23个时间单位)。松弛时间为0的任务构成了完成整个工程的关键任务,其事件流为1→2→3→4→6→8→10→11,也就是说,这些任务不能拖延,否则整个工程就不能在23个时间单位内完成。

               PERT图示例
               PERT图不仅给出了每个任务的开始时间、结束时间和完成该任务所需的时间,还给出了任务之间的关系,即哪些任务完成后才能开始另外一些任务,还可以找出如期完成整个工程的关键任务。任务的松弛时间则反映了完成任务时可以推迟其开始时间或延长其所需完成的时间。PERT图不能反映任务之间的并行关系。

        注册
        移动IP通信的第二个阶段是注册。当移动主机已经移动到外地网络并且已经发现了外地代理后,就必须注册。关于注册涉及以下3点:
        (1)移动主机必须向外地代理注册。
        (2)如果截止期到了,移动主机必须重新注册。
        (3)如果移动主机离开某个外地网络,则必须注销。
        具体步骤是:移动主机把注册请求发送给外地代理,并把归属地址和归属地代理地址发送给外地代理。外地代理收到这些信息后,把这些信息转发给移动主机的归属地代理以认证上述信息,如果认证通过,那么移动主机就在外地代理这里注册成功。同时,移动主机的归属地代理也知道了外地代理的地址(转交地址)。
