第37题      2012年下半年 信息系统项目管理师 上午试卷 综合知识
所属知识点   项目进度管理


某项目预计最快12天完成,最慢36天完成,21天完成的可能性最大。公司下达的计划是18天完成,要使计划完成的概率达到50%,在计划中需要增加(37)天应急时间。


  A.  4

  B.  6

  C.  8

  D.  22






↓第37题
  项目进度管理 知识点 更多相关真题:    更多>

  第37题    2017年上半年
   33%
下图是某项目的剪线图(时间单位:周),其关键路径是(36),工期是(37)周。
  第36题    2011年下半年
   43%
在进行项目活动历时估算时,如果很难获得项目工作的详细信息,可采用(36)作为项目活动历时估算的工具。
  第52题    2012年上半年
   51%
某大型布线项目由甲、乙两个子项目组成。甲项目场地准备需3天,乙项目场地准备需2天;甲项目施工需5天,乙项目施工需4天。两个项目的场地准备都需要一台专用设备。在只有一台可用的专用设备的情..
  第37题    2018年上半年
   34%

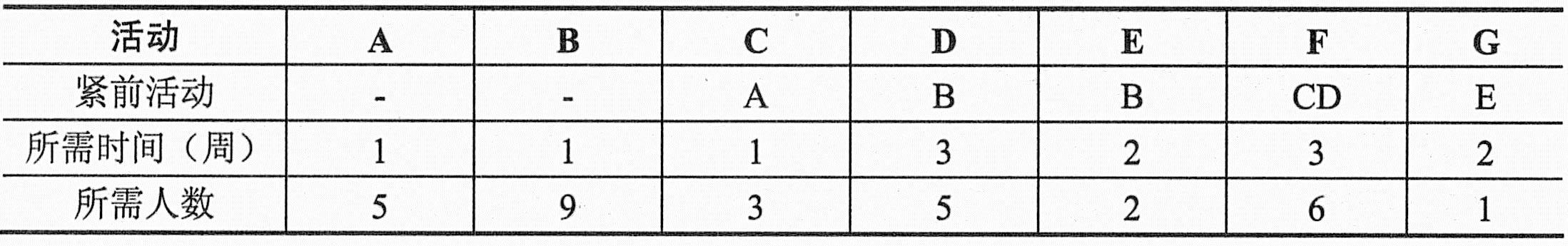

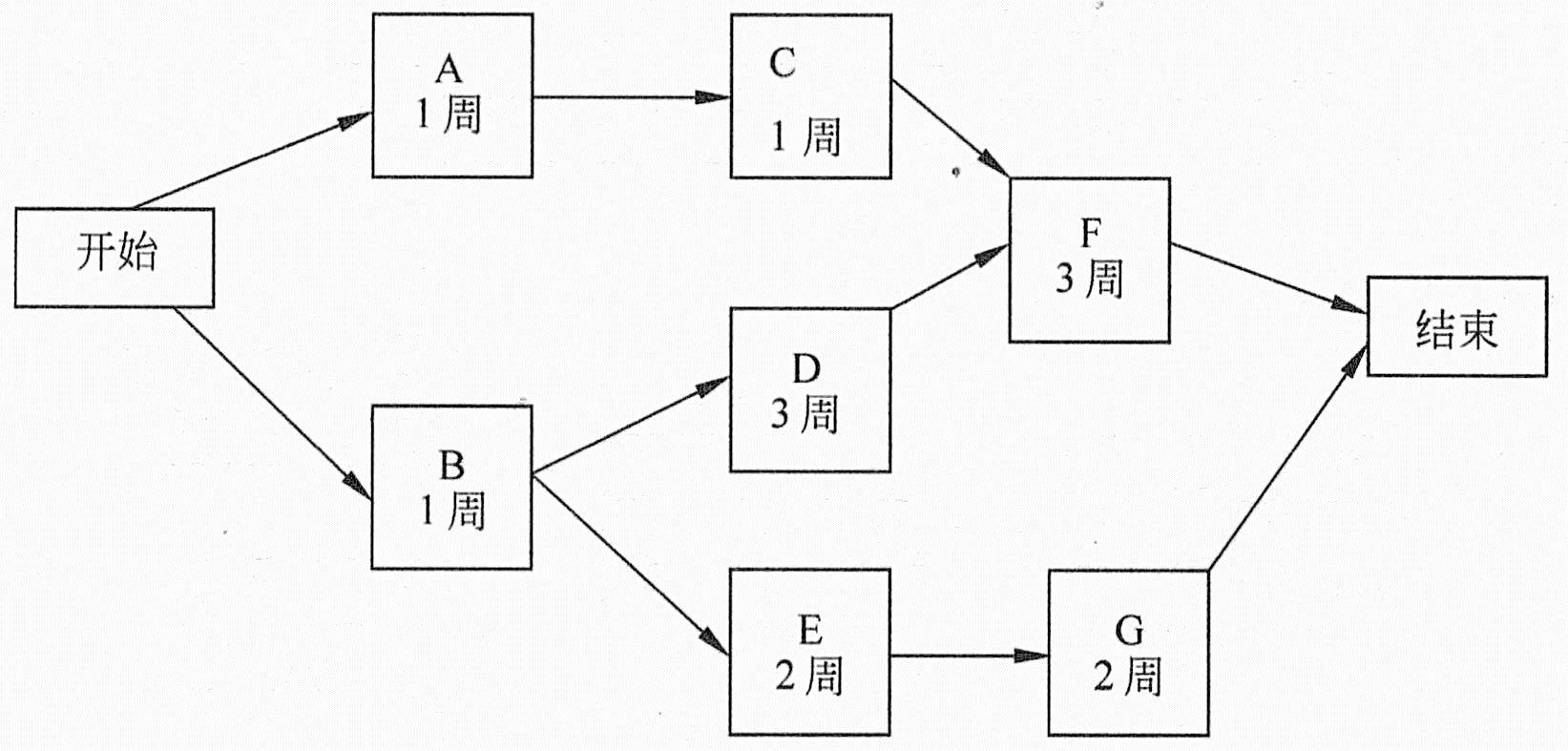

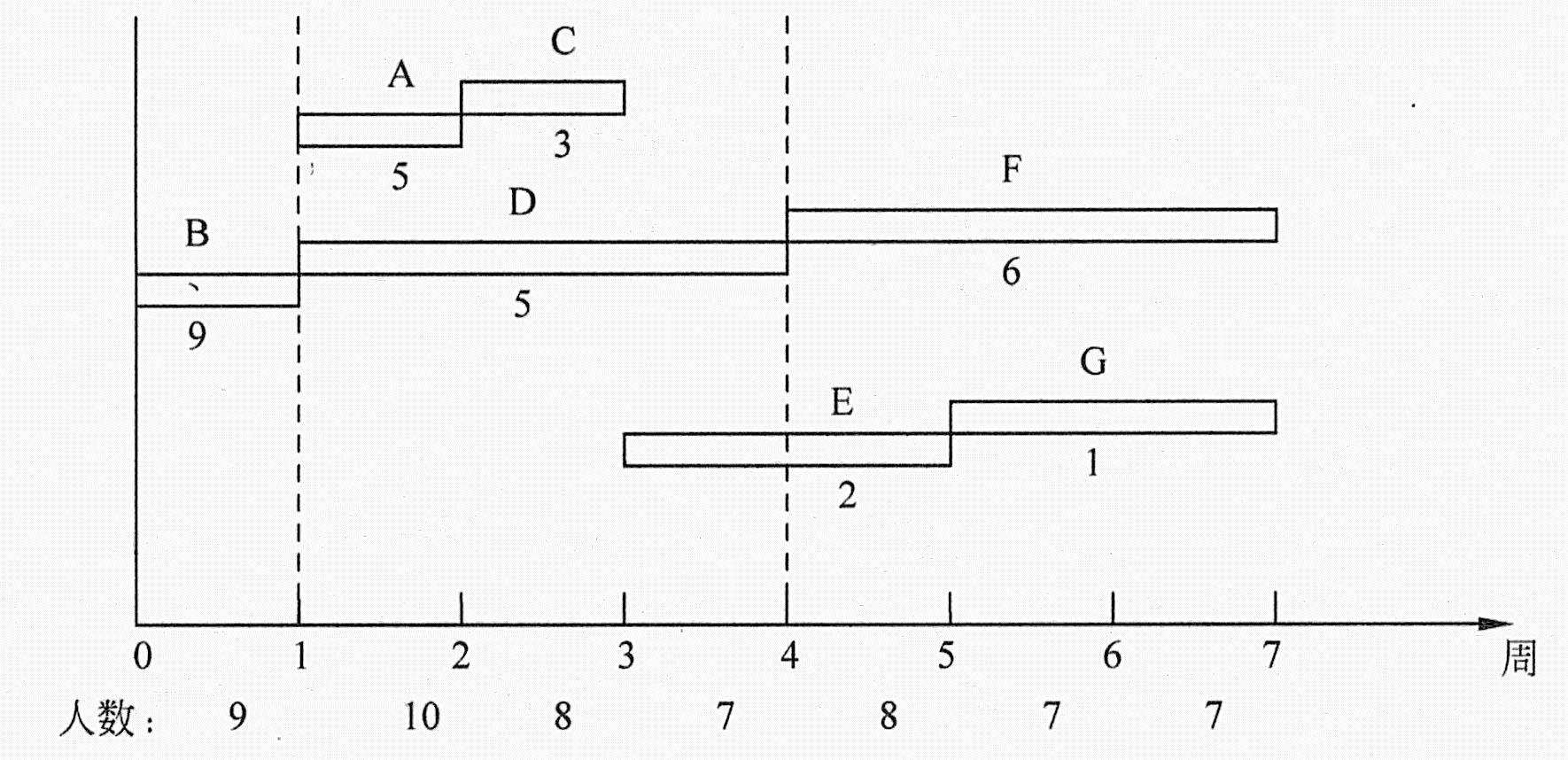

某项目包含a、b、c、d、e、f、g七个活动,各活动的历时估算和活动间的逻辑关系如下表所示,活动c的总浮动时间是(37)天,该项目工期是(38)天。

题号导航      2012年下半年 信息系统项目管理师 上午试卷 综合知识   本试卷我的完整做题情况
第1题 /
第2题 /
第3题 /
第4题 /
第5题 /
第6题 /
第7题 /
第8题 /
第9题 /
第10题 /
第11题 /
第12题 /
第13题 /
第14题 /
第15题 /

第16题 /
第17题 /
第18题 /
第19题 /
第20题 /
第21题 /
第22题 /
第23题 /
第24题 /
第25题 /
第26题 /
第27题 /
第28题 /
第29题 /
第30题 /

第31题 /
第32题 /
第33题 /
第34题 /
第35题 /
第36题 /
第37题 /
第38题 /
第39题 /
第40题 /
第41题 /
第42题 /
第43题 /
第44题 /
第45题 /

第46题 /
第47题 /
第48题 /
第49题 /
第50题 /
第51题 /
第52题 /
第53题 /
第54题 /
第55题 /
第56题 /
第57题 /
第58题 /
第59题 /
第60题 /

第61题 /
第62题 /
第63题 /
第64题 /
第65题 /
第66题 /
第67题 /
第68题 /
第69题 /
第70题 /
第71题 /
第72题 /
第73题 /
第74题 /
第75题 /
