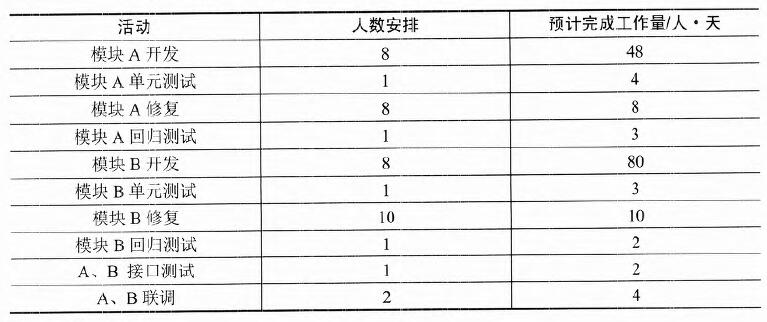

某公司承接了一个软件外包项目,项目内容包括A、B两个模块的开发测试。项目经理创建了项目的WBS(见下表),估算了资源、工期,项目人力资源成本是1000元/人.天。
|
|
问题:2.1
(5分)
根据目前WBS安排,请计算项目的最短工期,并绘制对应的时标网络图。
|
|
问题:2.2
(12分)
项目开展11天后,阶段评审发现:模块A的修复工作完成了一半,回归测试还没有开始,模块B开发工作已经结束,准备进入单元测试。此时,项目已经花费了18万的人力资源成本。
(1)请计算项目当前的PV、EV、AC、CV、SV,并评价项目目前的进度和成本绩效。
(2)按照当前绩效继续进行,请预测项目ETC(写出计算过程,并计算结果精确到个位)。
|
|
问题:2.3
(6分)
基于问题2,针对项目目前的绩效,项目经理应采取哪种措施保证项目按时完工?
|
|
|
