知识路径: > 项目进度管理 > 活动排序 > 活动排序的工具和技术 > 提前量与滞后量 >
|
相关知识点:4个
|
|
|
|
在活动的逻辑关系中加入时间提前量或滞后量,可以更准确地表示活动之间的逻辑关系。
|
|
|
提前量是相对于紧前活动,紧后活动可以提前的时间量。在进度规划软件中,提前量往往表示为负数。
|
|
|
滞后量是相对于紧前活动,紧后活动需要推迟的时间量。在进度规划软件中,滞后量往往表示为正数。
|
|
|

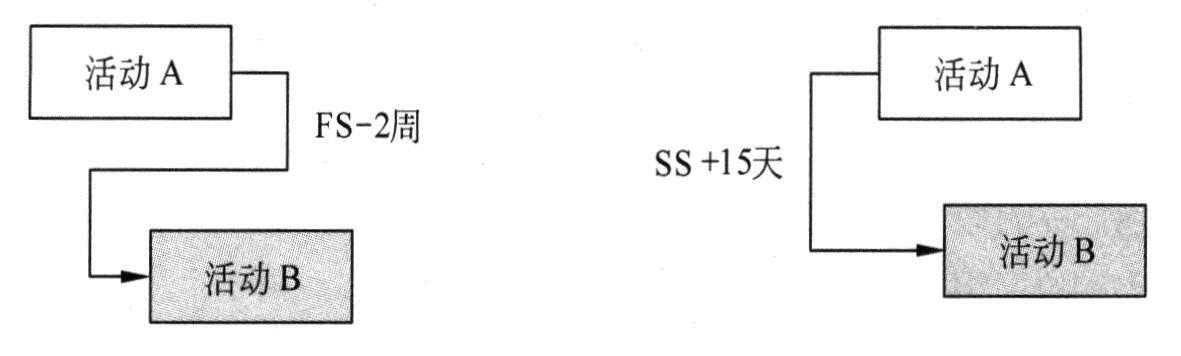

如下图所示,左图中活动A和活动B之间的关系为是完成—开始关系,活动B有2周提前量,即活动B可以在活动A完成前2周开始;右图中活动A和活动B是开始—开始关系,活动B有15天的滞后量,即活动B可以在活动A开始后15天开始。
|
|
|
|
|
|
|
|
|
|
|
|
|
|
