项目的实施必然有资源的需求。项目实施中对资源的要求首先是总量上应能够满足项目需求,其次应根据不同阶段工作对资源需求的特性进行合理计划和动态平衡。
|
|
|
|
资源计划是指采用什么样的资源(人、设备、材料)以及将多少资源用于项目的每一工作的执行过程之中。资源计划的依据有:
|
|
|
(1)工作分解结构WBS。利用WBS的工作划分,对所需资源种类和数量进行预估,工作划分越具体,越容易估计。
|
|
|
(2)项目工作进度计划。资源计划必须服务于工作进度计划,项目工作进度计划是其他计划的基础,什么时候需要何种资源是围绕工作进度计划的需要而确定的。
|
|
|
(3)历史信息及范围陈述。历史信息纪录了先前类似工作使用资源的需求情况,范围陈述包括了项目工作的说明和项目目标,这些是项目资源计划的重要参考数据和依据之一。
|
|
|
(4)资源安排及组织策略。描述什么资源是项目资源计划所必须掌握的,其可获得性、特别的数量和资源水平描述是特别重要的资源安排描述,例如,项目执行阶段可能需要技术人员的层次和数量。
|
|
|
|
对于项目所需求资源的梳理、内容选择、数量确定和准备,决定着项目能否按照进程要求顺利实施,对项目过程控制起着重要作用。资源计划的方法有多种,主要有:
|
|
|
(1)专家判断法。在得不到更多的专业信息的情况下,借助专家知识进行资源计划,该方法简单有效,常常被决策者们广泛采用。专家可以是任何具有特殊知识或经过特别培训的组织和个人。
|
|
|
(2)选择确认法。运用一定方法,制定多种资源计划安排,由专家选择。最常用的方法是头脑风暴法。头脑风暴法的做法是:当讨论某个问题时,由一个协助的记录人员在翻动记录卡或黑板前做记录,参与的成员逐一说出主意,相互启发,循环持续进行,直到没有新意见或限定时间已到,过程结束。该方法要遵循的主要规则:不进行讨论,不进行判断性评论,参加人员不要使用肢体语言。
|
|
|
(3)数学模型法。为了使编制的资源计划具有科学性、可行性,在资源计划的编制过程中,往往借助于某些数学模型,如资源分配模型和资源均衡模型等。
|
|
|
|

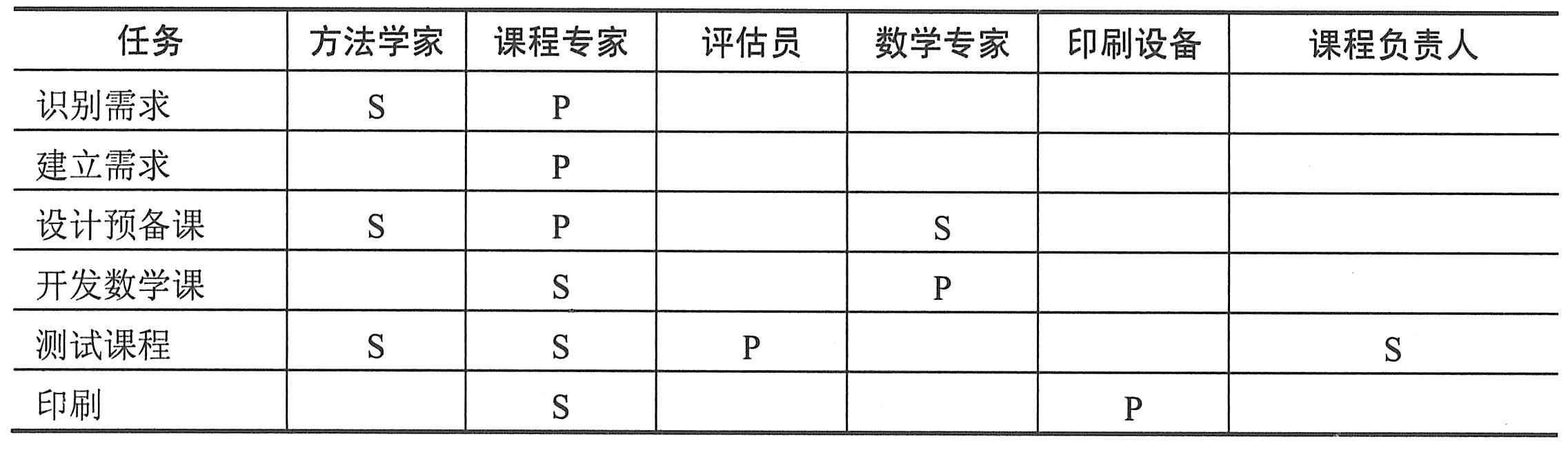

(1)资源矩阵。用以说明完成项目中的工作需要用到的各种资源的情况。如下表所示给出了资源矩阵的一个例子,表中,左列为项目中的各项工作(任务),上行为项目所用到的资源的名称,行列交叉处的元素代表各项工作所需要各种资源的状况。其中,“P”表示行中的工作所需用到的主要资源,“S”则表示次要资源。
|
|
|
|
|

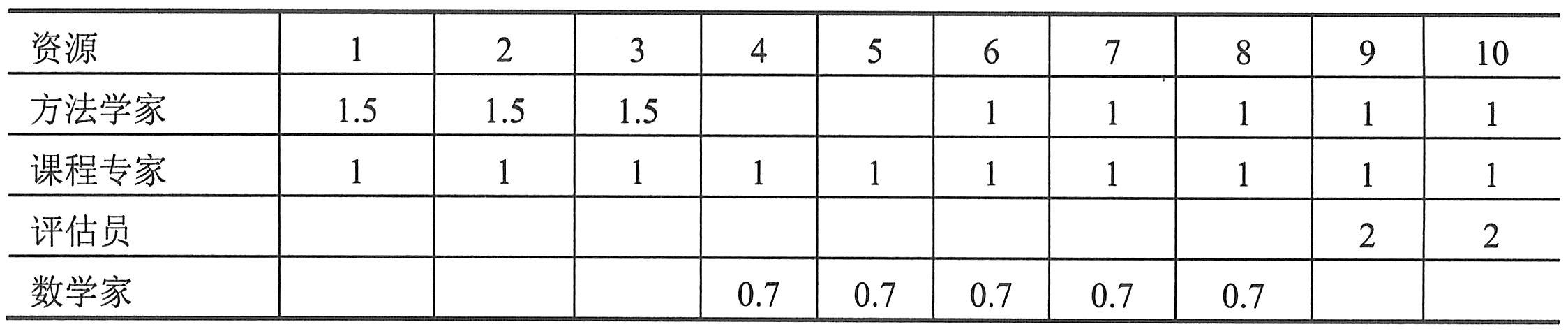

(2)资源数据表。用以说明各种资源在项目周期内各时间段上数量的需求情况。下表是资源数据表的一个例子,表中,第1—3周,各需要方法学家1.5人,课程专家1人,在第4和5周,各需要课程专家1人,数学家0.7人。
|
|
|
|
|
(3)资源甘特图。用以反映各种资源在项目周期内各个阶段用于完成哪些工作的情况。下图是资源甘特图的一个例子。
|
|
|
|
|
(4)人力资源负荷图。给出在项目周期内的各个阶段所需要的人力资源。
|
|
|
资源计划的结果是制定资源的需求计划,对各种资源需求及需求计划加以描述,并以图表的形式予以反映。
|
|
|
|
可以说任何项目的进展都伴随着资源的均衡和优化,每个项目在制定项目资源计划时不可能和项目过程的需求完全一致。下面我们看一个资源需求和工作的进度关系的例子。下图给出了该项目的网络图。
|
|
|
|
|
我们假定项目中只使用了人力资源且不考虑项目资源使用率,则总劳动时数=每天需要的劳动力×工作持续时间。下表给出了资源需求情况表。
|
|
|
|
|

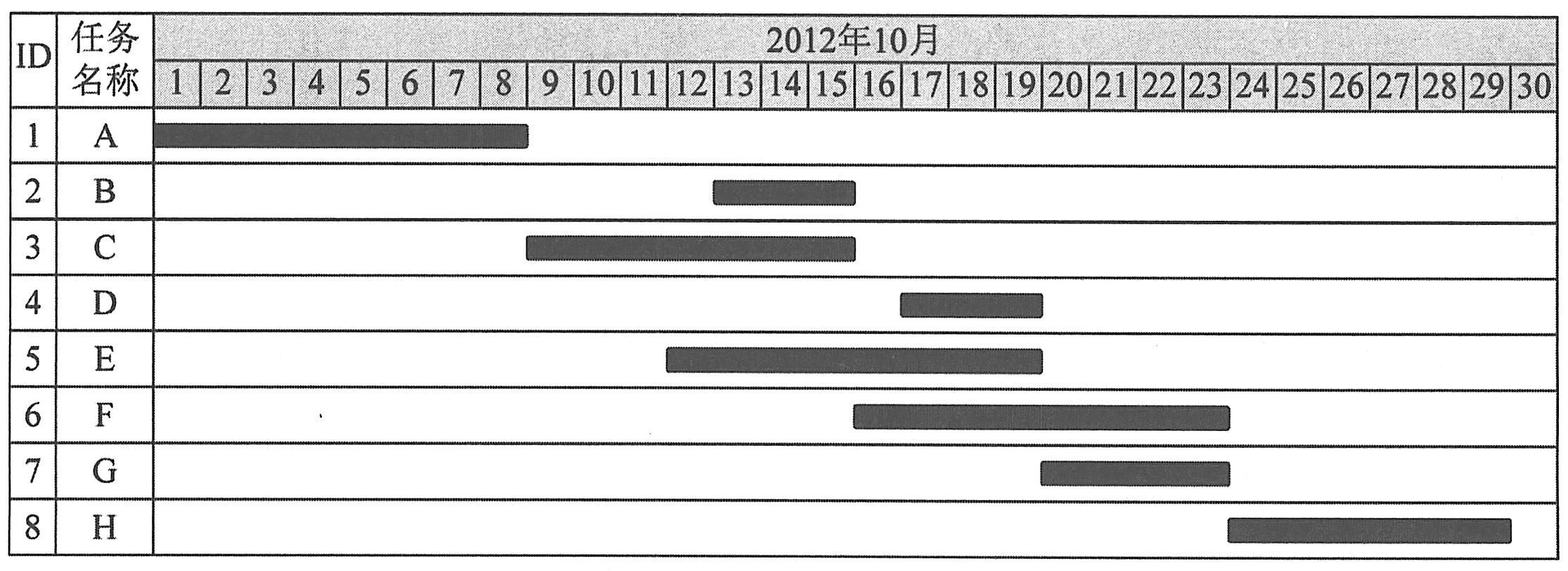

现在,分别以最早开始进度计划和最迟开始进度计划为基础,分析资源均衡问题。下图一和下图二分别列出了按照项目最早和最迟开始时间的进度计划甘特图。
|
|
|
|
|
|
|
从最早开始时间和最迟开始时间分别计算其在各阶段的资源需求量如下表一和下表二所示。
|
|
|
|
|
|
|
分析上表一和上表二可以看,首先两个进度计划中的资源需求量的峰值,最早时间是26个工日,最晚时间是22个工日,峰值所在区段也不同;其次两个进度计划中的资源需求量的最小值,最早时间是7个工日,最晚时间是3个工日;它们资源需求最大量和最小量差距都是19个工日,对资源需求量的波动值都较大。
|
|
|
资源均衡就是在项目的资源需求分布中,为使各工作的资源需求均衡,波动量最小,对总时差或自由时差进行的再次分配。资源均衡是以比较均衡稳定的资源使用率能够导致比较低的资源成本这一假设为前提的。
|
|
|
资源均衡的一般步骤是首先以最早开始进度计划和非关键工作为依据,从具有最大自由时差的工作开始,逐步推迟某个工作的开始时间,分别计算资源需求量的分布状况,选择资源变动量最小的进度计划作为资源均衡结果。
|
|
|
例如,在本项目中,A、C、F、H为关键路径,保持不变,逐步调整非关键路径的工作进度,分别计算资源需求分布量,按照资源均衡性和最大最小差值较小为目标,选择一个进度方案。如下图所示是项目进度计划调整后的一种甘特图,调整时,以降低峰值和资源均衡为目标,分流B、D的用工安排,推迟B和E的开始时间。得到进度调整后的资源需求量如下表所示。项目资源需求峰值为16个工作日,最小值为7个工作日,最大值和最小值的差是9个工日,资源需求分布均衡性明显改善。
|
|
|
|
|
|
|
对于规模较小的项目来讲,这样的方法实用而有效,但是,并非十分可靠,我们也可以从最迟开始进度计划着手,检查有时差的工作向项目开始移动的影响。如果几个项目共同使用多种不同类型的资源,并且工作的数目很大时,资源的均衡问题就会比较复杂,针对这种情况,可以借助一些成熟的应用软件来解决项目管理中的资源均衡问题。
|
|
|
除了上述的资源优化外,许多项目都存在资源不足或工期被要求提前结束,此时都会发生资源的需求超过可以实际利用的情况,这就是资源约束。在资源约束的条件下,如何按照计划完成项目目标,这也需要资源均衡和优化。一般可以采取以下的几种技术:
|
|
|
(1)用较低的资源使用量完成工作。对项目中有工期可以延长的工作,可以采用较少的资源就能完成的工作有效。例如上例中,提出每天最大可以使用的15个工日,从资源均衡后的需求如下表所示,依然不能满足该资源约束的条件。此时,分析超过约束的时间,在12至14日,资源需求量是16个工日。从甘特图可以看出,可以将E的工期延长2天,其每天需求的工量变为4个工日。调整结果如下表所示。
|
|
|
|
|
(2)分解工作。对于项目中含有可以将工作继续分解为子工作,且分解工作对项目整体逻辑关系不产生影响的,可以采用该方法优化资源需求量。例如上例中,假设每天的资源约束条件是14个工日,且E是可以分解的。将分解为两个子工作E1和E2,E1工期是4天,每天分配3个工日,则12至15日的总工量需求每天减少2个工日;E2工期是4天,每天分配7个工日,则16至19日的总工量需求每天增加2个工日,调整结果如下表所示。
|
|
|
|
|
(3)调整网络。当项目管理人员在保障项目计划前提下调整网络逻辑关系,例如进行工作分解、串并行关系调整等,来模拟和分析约束条件,选择恰当方案,解决约束条件下的资源均衡和优化。
|
|
|
(4)其他。例如可以使用替代资源解决资源短缺问题。有时,在正常资源约束条件下,无论如何调整也不可能按照要求完成项目任务,此时必须增加经费投入或拖延工期,此时需要比较增加费用和项目工期延长导致的成本增加量来选择合适的资源调整方案。
|
|
|
在资源优化中,资源使用率也是一个重要的测量指标。资源使用率是指资源的使用时间的比率。例如,某项目的工期为22周,每周可以使用12个工日,则总共有12(工日/周)×22(/周)=264个工日,由于在22周的时间内,用于完成该项目所有工作的资源只有196个工日,其资源的使用率为196/264=0.74。对于所有的项目和资源来说,运用资源均衡和资源优化分配技术,可以获得较高的资源使用率。
|
|
|
在项目中,进行资源分配的一般途径是先假设没有资源使用方面的限制,并从一条简单的关键线路着手进行分析;然后,检查分配结果是否是可行的。在资源优化和分配的过程中,经常会出现资源的需求量超过可供利用的资源量的情况。此时应根据资源分配的优先原则进行资源调整。常见的优先顺序是:①具有最小时差的工作;②最迟完成时间最小的工作;③需要资源量最多或最少的工作;④工期较短或工期较长的工作。
|
|
|
