免费智能真题库 > 历年试卷 > 信息系统项目管理师 > 2013年下半年 信息系统项目管理师 下午试卷 案例
  第2题


阅读下列说明,回答问题1至问题4,将解答填入答题纸的对应栏内。
【说明】

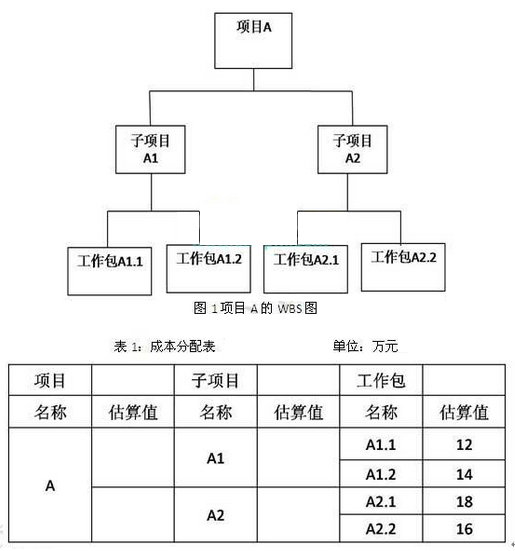

项目组成员小张根据项目经理的要求绘制了项目A的WBS图(图1),并根据工作量对项目的成本进行了分配,见表1。

问题:2.1   如果小张采取自下而上的估算方法。请计算A1、A2、A的估算值分别是多少?

问题:2.2   在进行项目预算审批时,财务总监之处在2012年初公司实施过一个类似项目,当时的决算金额是50万元,考虑到物价因素增加10%也是可接受的,财务总监要求据此更改预算,请根据财务总监的建议列出A1、A2、A1.1、A2.1的估算值以及项目的总预算。

问题:2.3   项目经理认为该项目与公司2012年初实施的一个类似项目还是有一定区别的,为稳妥起见,就项目预算事宜1,项目经理可以向公司财务总监提出何种建议?

问题:2.4   除了自下而上的估算方法,本案例还应用了哪些成本估算方法?成本估算的工具和技术还有那些?
