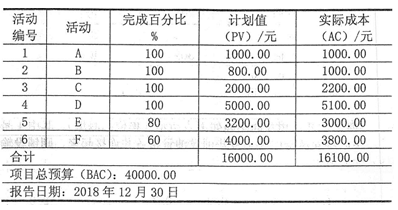

下表给出了某项目到2018年12月30日为止的部分成本执行(绩效)数据。如果当前的成本偏差是非典型的,则完工估算(EAC)( )元。
A. 45000
B. 40100
C. 42340
D. 47059
本题目为专供试卷题目。
【如需要,请开通】
您暂时无法使用本功能。
【如需要,请开通】
为保障您的权益,请登录
相关试题:
运筹学基本方法
更多>
第67题
2022年上半年
66%
某炼油厂每季度需供应合同单位汽油15吨,煤油12吨,重油12吨,该厂从甲乙两处运回原油提炼,已知两处原油成分如表所示,从甲处采..
第67题
2012年上半年
54%
两家工厂A1和A2向三个零售店B1、B2和B3供应某种商品。A1和A2可供应的商品件数是200和300,而B1、B2和B3的需求量是100 件、200件和..
第17题
2025年上半年
0%
在一个单CPU的计算机系统中,采用按优先级抢占的进程调度方案,且所有任务可以并行使用I/O设备。现在有三个任务T1、T2和T3,其优..
题号导航
2019年上半年 信息系统项目管理师 上午试卷 综合知识
本试卷我的完整做题情况
1
/
2
/
3
/
4
/
5
/
6
/
7
/
8
/
9
/
10
/
11
/
12
/
13
/
14
/
15
/
16
/
17
/
18
/
19
/
20
/
21
/
22
/
23
/
24
/
25
/
26
/
27
/
28
/
29
/
30
/
31
/
32
/
33
/
34
/
35
/
36
/
37
/
38
/
39
/
40
/
41
/
42
/
43
/
44
/
45
/
46
/
47
/
48
/
49
/
50
/
51
/
52
/
53
/
54
/
55
/
56
/
57
/
58
/
59
/
60
/
61
/
62
/
63
/
64
/
65
/
66
/
67
/
68
/
69
/
70
/
71
/
72
/
73
/
74
/
75
/
第59题 在手机中做本题
