免费智能真题库 > 历年试卷 > 系统集成项目管理工程师 > 2021年上半年 系统集成项目管理工程师 上午试卷 综合知识
  第48题
  知识点:   1)EAC计算
  关键词:   EAC   成本绩效   软件开发   数据   完工估算   项目绩效   AC   开发        章/节:   项目成本控制

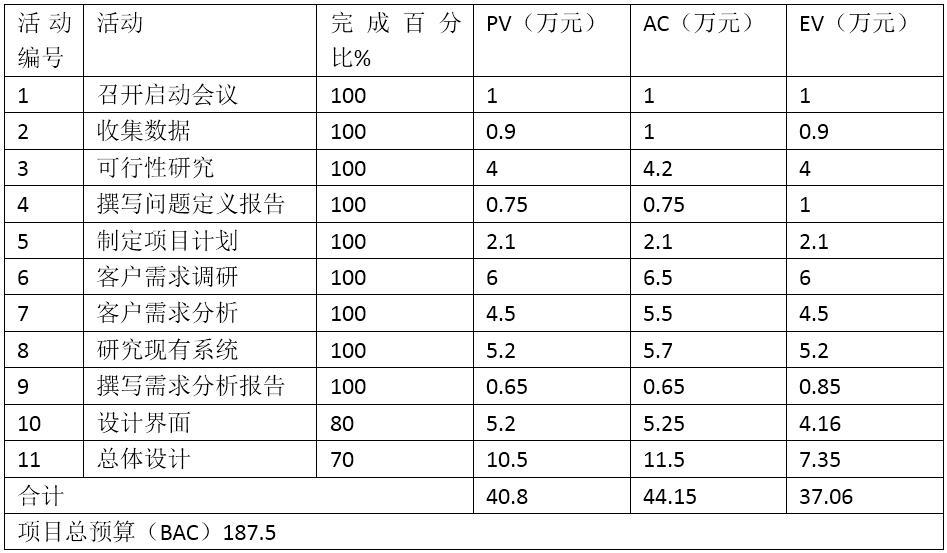

某软件开发项目到2021年3月1日为止的成本绩效数据如下:

根据当前的项目绩效,如果当前偏差是非典型的,项目完工估算值(EAC)是(50)。


  A.  194.6

  B.  187.5

  C.  190.5

  D.  193.8




  相关试题:项目成本控制          更多>

  第47题    2015年上半年
   44%
某土方工程总挖方量为4000立方米。预算单价为45元/立方米。计划用10天完成,每天400立方米。开工后第7天早晨刚上班时业主项目管理..
  第43题    2011年上半年
   46%
挣值管理是一种综合了范围、时间、成本绩效测量的方法,通过与计划完成的工作量、实际挣得的收益、实际的成本进行比较,可以确定..
  第2题    2023年下半年
   80%
成本补偿合同不包含()。
   知识点讲解
   · 1)EAC计算

       1)EAC计算
        完工估算为已完成工作的实际成本,加上剩余工作的完工尚需估算,即
        EAC=AC+ETC
   题号导航      2021年上半年 系统集成项目管理工程师 上午试卷 综合知识   本试卷我的完整做题情况
1 /
2 /
3 /
4 /
5 /
6 /
7 /
8 /
9 /
10 /
11 /
12 /
13 /
14 /
15 /

16 /
17 /
18 /
19 /
20 /
21 /
22 /
23 /
24 /
25 /
26 /
27 /
28 /
29 /
30 /

31 /
32 /
33 /
34 /
35 /
36 /
37 /
38 /
39 /
40 /
41 /
42 /
43 /
44 /
45 /

46 /
47 /
48 /
49 /
50 /
51 /
52 /
53 /
54 /
55 /
56 /
57 /
58 /
59 /
60 /

61 /
62 /
63 /
64 /
65 /
66 /
67 /
68 /
69 /
70 /
71 /
72 /
73 /
74 /
75 /

第48题    在手机中做本题
