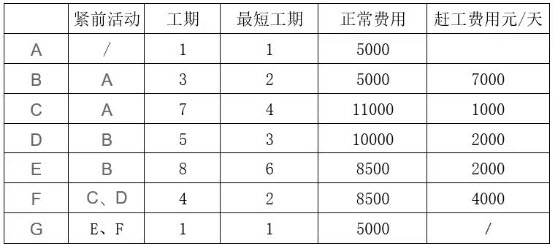

|
|
某项目基本情况如下表所示:

例如: C活动工期7天压缩成5天,C的费用是11000+1000*(7-5) 元。
|
|
|
|
问题:2.1
1.计算项目关建路径,项目工期,项目BAC?
|
|
|
|
问题:2.2

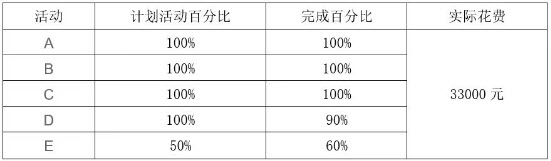

计算项目第九天时的SV和CV,并判断项目的绩效情况。
|
|
|
|
问题:2.3
如果采取纠正措施,项目的EAC是多少?
|
|
|
问题:2.4
结合案例,在项目计划阶段,如果项目想提前2天完工,请回答问题:
(1) 在保证总费用最低的条件下,请问首先压缩哪个活动?为什么?
(2)在(1)基础上,给出提前2天完工的整体压缩方案,并计算压缩后的项目总费用。
|
|
|
|
|
