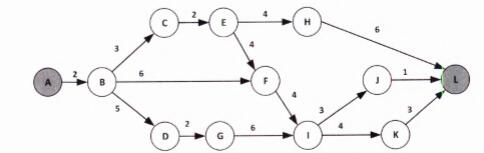

某软件项目的活动图如下图所示,其中顶点表示项目里程碑,连接顶点的边表示包含的活动,边上的数字表示活动的持续天数,则完成该项目的最少时间为(9)天。活动EH和IJ的松弛时间分别为(10)天。



  A.  3和3

  B.  3和6

  C.  5和3

  D.  5和6




  相关试题:系统开发基础知识          更多>

  第5题    2015年下半年
   25%
在软件项目管理中,以下关于人员管理的叙述,正确的是(5)。
  第5题    2021年下半年
   52%
某工厂使用一个软件系统变现质检过程的自动化,并逐步特代人工质检。该系统属于( )。
  第5题    2011年下半年
   39%
确定软件的模块划分及模块之间的调用关系是(5)阶段的任务。
   题号导航      2018年上半年 网络工程师 上午试卷 综合知识   本试卷我的完整做题情况
1 /
2 /
3 /
4 /
5 /
6 /
7 /
8 /
9 /
10 /
11 /
12 /
13 /
14 /
15 /

16 /
17 /
18 /
19 /
20 /
21 /
22 /
23 /
24 /
25 /
26 /
27 /
28 /
29 /
30 /

31 /
32 /
33 /
34 /
35 /
36 /
37 /
38 /
39 /
40 /
41 /
42 /
43 /
44 /
45 /

46 /
47 /
48 /
49 /
50 /
51 /
52 /
53 /
54 /
55 /
56 /
57 /
58 /
59 /
60 /

61 /
62 /
63 /
64 /
65 /
66 /
67 /
68 /
69 /
70 /
71 /
72 /
73 /
74 /
75 /

第10题    在手机中做本题
