  第2题
  知识点:   承建单位   电子政务   建设单位   招标   综合布线系统   实施计划   项目过程   综合布线


【说明】 建设单位甲以招标的方式委托监理公司丙承担某电子政务工程项目监理任务,并签订了监理合同。甲又以公开招标的方式选择了承建单位乙承担该项目的建设任务,并签订了实施合同。项目过程中,发生了如下事件:

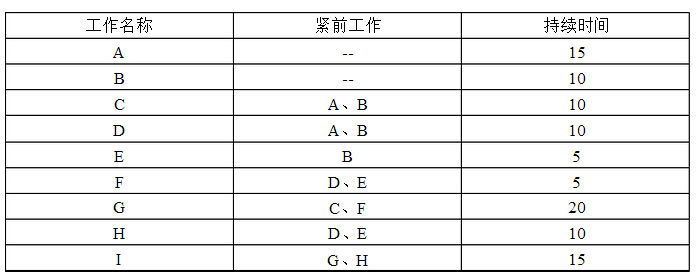

【事件1】承建单位乙根据合同编制了下表所示的机房建设工作实施计划表。

【事件2】工程实施过程中,为了保证电子政务基础环境的高质量和高可靠,建设单位甲要求针对综合布线系统进行全面的测试。

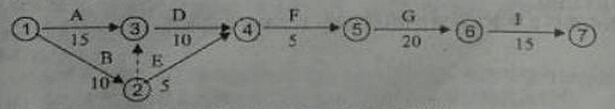

问题:2.1   针对事件1: (1)根据实施计划表编制的部分进度计划网络图如下图所示,请在答题纸上将近的计划网络图补充完整。



(2)指出该工程进度计划的关键线路,并计算总工期。
(3)由于承建单位自身原因,工作E持续时间增加10天,在其他条件不变的情况下,承建单位能保证交货日期吗?说明理由。
(4)由于设计变更原因,工作H持续时间增加18天,承建单位提出了延长工期18天的要求,监理工程师可以批准多少天的延期?为什么?此时总工期为多少天?

问题:2.2   针对事件2,作为监理工程师请回答:对UTP链路测试的主要内容有哪些?




   知识点讲解
   · 承建单位    · 电子政务    · 建设单位    · 招标    · 综合布线系统    · 实施计划    · 项目过程    · 综合布线

       承建单位
        负责具体实施的承建方应该有自己的项目管理,监理方代表项目建设方对承建方提出的工程计划进行监督和协调,对一些关键点进行控制。这些关键点主要属于进度、资金及质量的范畴,但不能涉及管理细节。工程项目管理主要以承建方为主,并强调在项目中组织并制定相关计划。
        在一个大型信息系统工程项目的建设中,承建方可能有多个,比如硬件提供商、软件开发商和系统集成商等。而在市场竞争日益激烈的今天,专业化能促进生产效率和提高生产质量,故而承建方常常分解成一定的层次结构,如总承包商和分包商等,从而使一部分人或企业专注于项目管理的科学化。
        从市场的角度看,总承包商既是买方又是卖方;从工程合同的角度来讲,他既要对建设方负全部法律责任,又要根据分包合同对分包商进行管理并履行义务,所有的主合同都会限定总承包商可以分包的最大范围。总承包商只能将某些具体的工程施工分包给分包商,但不能分包合同的责任和义务。总承包商不能期望通过分包逃避自己在合同中的法律和经济责任。
        作为分包商,一般情况下不与建设方直接发生合同关系。分包商只接受总承包商的统筹安排和调度,它只对总承包商承担分包合同内规定的责任并履行规定的义务。
        如果总承包商违反分包合同,则应该赔偿分包商的经济损失;分包商违反分包合同并造成建设方对总承包商的罚款或制裁,则分包商应该赔偿总承包商的损失。分包商是从总承包商处按分包合同索回其应得部分的,如果总承包商无力偿还债务,则分包商也同样蒙受损失,因此分包商的利益通常与总承包商的利益密切相关。

       电子政务
        所谓电子政务,就是政府机构应用现代信息和通信技术,将管理和服务通过网络技术进行集成,在因特网上实现政府组织结构和工作流程的优化重组,超越时间和空间及部门之间的分隔限制,向社会提供优质和全方位的、规范而透明的、符合国际水准的管理与服务。电子政务的主要模式有4种,分别为G2G、G2E、G2B和G2C。
        (1)政府对政府(Government To Government,G2G):政府内部、政府上下级之间、不同地区和不同职能部门之间实现的电子政务活动。G2G模式是电子政务的基本模式,包括电子法规政策系统、电子公文系统、电子司法档案系统、电子财政管理系统、电子办公系统、电子培训系统和业绩评价系统等。
        (2)政府对公务员(Government To Employee,G2E):政府与公务员(即政府雇员)之间的电子政务,主要是利用Intranet建立起有效的行政办公和员工管理体系,为提高政府工作效率和公务员管理水平服务。G2E是政府机构通过网络技术实现内部电子化管理的重要形式,也是G2G、G2B和G2C电子政务模式的基础。
        (3)政府对企业(Government To Business,G2B):政府与企业之间的电子政务,包括电子采购与招标、电子税务、电子证照办理、信息咨询服务和中小企业电子服务等。
        (4)政府对公民(Government To Citizen,G2C):政府与公民之间的电子政务,是指政府通过电子网络系统为公民提供各种服务。包括教育培训服务、就业服务、电子医疗服务、社会保险网络服务、公民信息服务、交通管理服务、公民电子税务和电子证件服务等。

       建设单位
        建设方是建设项目的主要投资者,有时也是项目的最终使用者,是在工程建设阶段的全权代表,建设项目的经济效益,如投资额度、工程质量、投入使用时间和使用寿命直接关系着建设方的切身利益。虽然承建方、监理方与建设方是平等的市场主体,但由于建设方是投资方,掌握着项目的最终资源——决定了其他方为从属地位,所以说建设方对工程项目管理起着主导性作用。建设方加强和改善对项目的管理是从根本上实现项目按质如期完成的最有效的途径之一。
        作为项目管理集体中的主要负责人,建设方的作用是阐明本项目的目标并确认各项工作的轻重缓急,组织协调参与各方为此目标而通力合作,在管理决策过程中做出决策。但在某些具体的项目管理事务中,建设方并不总是处于主要负责人的地位,还要作为裁判、支持者、服务员及督促员的角色。

       招标
        下列工程建设项目包括项目的勘察、设计、施工、监理,以及与工程建设有关的重要设备、材料等的采购,因此必须进行招标。
        (1)大型基础设施、公用事业等关系社会公共利益、公众安全的项目。
        (2)全部或部分使用国有资金投资或者国家融资的项目。
        (3)使用国际组织或者外国政府贷款、援助资金的项目。
        任何单位和个人不得将依法必须进行招标的项目化整为零或者以其他任何方式规避招标。招标投标活动应当遵循公开、公平、公正和诚实信用的原则。必须进行招标的项目,其招标投标活动不受地区或者部门的限制。任何单位和个人不得违法限制或者排斥本地区、本系统以外的法人或其他组织参加投标,不得以任何方式非法干涉招标投标活动。
        招标分为公开招标和邀请招标。公开招标是指招标人以招标公告的方式邀请不特定的法人或者其他组织投标。邀请招标是指招标人以投标邀请书的方式邀请特定的法人或者其他组织投标。国务院发展计划部门确定的国家重点项目和省、自治区、直辖市人民政府确定的地方重点项目不适宜公开招标的,经国务院发展计划部门或者省、自治区、直辖市人民政府批准,可以进行邀请招标。
               招标代理机构
               招标人有权自行选择招标代理机构,委托其办理招标事宜。任何单位和个人不得以任何方式为招标人指定招标代理机构。招标人具有编制招标文件和组织评标能力的,可以自行办理招标事宜。任何单位和个人不得强制其委托招标代理机构办理招标事宜。依法必须进行招标的项目,招标人自行办理招标事宜的,应当向有关行政监督部门备案。
               招标代理机构是依法设立、从事招标代理业务并提供相关服务的社会中介组织。招标代理机构应当具备下列条件。
               (1)有从事招标代理业务的营业场所和相应资金。
               (2)有能够编制招标文件和组织评标的相应专业力量。
               (3)有符合规定条件,可以作为评标委员会成员人选的技术、经济等方面的专家库。
               从事工程建设项目招标代理业务的招标代理机构,其资格由国务院或者省、自治区、直辖市人民政府的建设行政主管部门认定。具体办法由国务院建设行政主管部门会同国务院有关部门制定。从事其他招标代理业务的招标代理机构,其资格认定的主管部门由国务院规定。
               招标代理机构与行政机关和其他国家机关不得存在隶属关系或者其他利益关系。招标代理机构应当在招标人委托的范围内办理招标事宜。
               招标公告
               招标人采用公开招标方式的,应当发布招标公告。依法必须进行招标的项目的招标公告,应当通过国家指定的报刊、信息网络或者其他媒介发布。招标公告应当载明招标人的名称和地址、招标项目的性质、数量、实施地点和时间,以及获取招标文件的办法等事项。
               招标人采用邀请招标方式的,应当向3个以上具备承担招标项目的能力、资信良好的特定法人或者其他组织发出投标邀请书。投标邀请书应当载明的事项与招标公告相同。
               招标人可以根据招标项目本身的要求,在招标公告或者投标邀请书中要求潜在投标人提供有关资质证明文件和业绩情况,并对潜在投标人进行资格审查。国家对投标人的资格条件有规定的,依照其规定。招标人不得以不合理的条件限制或者排斥潜在投标人,不得对潜在投标人给予歧视待遇。
               招标文件
               招标人应当根据招标项目的特点和需要编制招标文件。招标文件应当包括招标项目的技术要求、对投标人资格审查的标准、投标报价要求和评标标准等所有实质性要求和条件,以及拟签订合同的主要条款。
               国家对招标项目的技术、标准有规定的,招标人应当按照其规定在招标文件中提出相应要求。招标项目需要划分标段、确定工期的,招标人应当合理划分标段、确定工期,并在招标文件中载明。招标文件不得要求或者标明特定的生产供应以及含有倾向或者排斥潜在投标人的其他内容。
               招标人根据招标项目的具体情况,可以组织潜在投标人踏勘项目现场。招标人不得向他人透露已获取招标文件的潜在投标人的名称、数量,以及可能影响公平竞争的有关招标投标的其他情况。招标人设有标底的,标底必须保密。
               招标人对已发出的招标文件进行必要的澄清或者修改的,应当在招标文件要求提交投标文件截止时间至少15日前,以书面形式通知所有招标文件收受人。该澄清或者修改的内容为招标文件的组成部分。
               招标人应当确定投标人编制投标文件所需要的合理时间。但是,依法必须进行招标的项目,自招标文件开始发出之日起至投标人提交投标文件截止之日止,最短不得少于20日。

       综合布线系统
        综合布线系统(Premises Distributed System,PDS)是一种集成化通用传输系统,是在楼宇和园区范围内,利用双绞线或光缆来传输信息,可以连接电话、计算机、会议电视和监视电视等设备的结构化信息传输系统。
        综合布线系统使用标准的双绞线和光纤,支持高速率的数据传输。这种系统使用物理分层星型拓扑结构,积木式、模块化设计,遵循统一标准,使系统的集中管理成为可能,也使每个信息点的故障、改动或增删不影响其他的信息点,使安装、维护、升级和扩展都非常方便,并节省了费用。
        综合布线系统可分为6个独立的系统(模块),如下图所示。

        综合布线系统
        (1)工作区子系统。工作区子系统由终端设备连接到信息插座之间的设备组成,包括信息插座、插座盒、连接跳线和适配器。
        (2)水平区子系统(水平干线子系统、水平子系统)。水平区子系统应由工作区用的信息插座,以及楼层分配线设备至信息插座的水平电缆、楼层配线设备和跳线等组成。一般情况下,水平电缆应采用4对双绞线电缆。在水平子系统有高速率应用的场合,应采用光缆,即光纤到桌面。水平子系统根据整个综合布线系统的要求,应在二级交接间、交接间或设备间的配线设备上进行连接,以构成电话、数据、电视系统和监视系统,并方便进行管理。
        (3)管理间子系统。管理间子系统设置在楼层分配线设备的房间内。管理间子系统应由交接间的配线设备,以及输入输出设备等组成,也可应用于设备间子系统中。管理间子系统应采用单点管理双交接。交接场的结构取决于工作区、综合布线系统规模和所选用的硬件。在管理规模大、复杂、有二级交接间时才设置双点管理双交接。在管理点,应根据应用环境用标记插入条来标出各个端接场。
        (4)垂直干线子系统(垂直子系统、干线子系统)。通常是由主设备间(如计算机房、程控交换机房)提供建筑中最重要的铜线或光纤线主干线路,是整个大楼的信息交通枢纽。一般它提供位于不同楼层的设备间和布线框间的多条连接路径,也可连接单层楼的大片地区。
        (5)设备间子系统。设备间是在每一幢大楼的适当地点设置进线设备,进行网络管理及管理人员值班的场所。设备间子系统应由综合布线系统的建筑物进线设备、电话、数据、计算机和不间断电源等各种主机设备及其保安配线设备等组成。
        (6)建筑群子系统(楼宇子系统)。建筑群子系统将一栋建筑的线缆延伸到建筑群内的其他建筑的通信设备和设施。它包括铜线、光纤,以及防止其他建筑电缆的浪涌电压进入本建筑的保护设备。在设计建筑群子系统时,应考虑地下管道铺设的问题。
        在综合布线系统的技术指标和质量参数方面,要遵循《综合布线系统工程设计规范》(GB50311—2007)和《综合布线系统工程验收规范》(GB50312—2007)的要求。考生要熟记这两个规范里的技术要求和参数。软考在线软考学院(www.csairk.com)的法律法规栏目有该规范的完整文本,在此不再转载。

       实施计划
        (1)工作任务的分解:指对开发中应完成的各项工作按子系统(或系统功能)划分,指定专人分工负责。
        (2)进度:指给出各项工作的预定日期和完成日起,规定任务完成的先后顺序及完成的界面。可用PERT图或甘特图表示进度。
        (3)预算:指逐项列出本项目所需要的劳务以及经费的预算,包括办公费、差旅费、资料费,等等。
        系统说明书内容指南
        1.引言
        1.1摘要
        (摘要说明所建议开发的系统的名称、目标和功能。)
        1.2背景
        (1)项目的承担者
        (2)用户
        (3)本系统和其他系统或机构的关系和联系
        1.3参考和引用资料
        (1)本项目的经核准的计划任务书或合同、上级机关的批文
        (2)属于本项目的其他已发表的文件
        (3)本文件中各处引用的文件资料
        (列出上述文件资料的标题、编号、发表日期和制定单位,说明这些文件资料的来源。)
        1.4专门术语定义
        (本文件所用到的术语。)
        2.项目概述
        2.1项目的主要工作内容
        (简要地说明本项目在开发中须进行的各项主要工作,这些工作是建立新系统逻辑模型的必要条件,而逻辑模型是书写系统说明书的基础。)
        2.2系统需求说明
        (新系统是在现行系统的基础上建立起来的。在新系统设计工作开展之前,必须对系统调查清楚,掌握现行系统的真实情况,了解用户的新要求和问题所在。)
        2.2.1现行系统的现状调查说明
        (列出现行系统的目标、主要功能、用户要求等,并简要指出问题所在。)
        2.2.2业务流程说明
        (简要说明现行系统现场工作流程和事务流程概况。反映这些业务流程的业务流程图,若需要,可另附。)
        2.3系统功能说明
        (在现行系统现状调查的基础上,进一步透过具体工作,分析组织内信息、数据流动的路径和过程,真正弄清用户要解决什么问题,明确系统的功能要求。)
        2.3.1新系统功能要求
        (数据流程图是系统需求的高度概括,是调查研究的重要产物,它源于现行系统,又高于现行系统。这里主要通过数据流程图概况说明系统的功能要求。)
        (1)系统的目标
        (从新系统数据流程图的分析中,说明新系统有哪些目标。)
        (2)新系统的功能要求
        (列出新系统的主要功能)
        (3)验收
        (简单说明分析员和用户一起讨论分析的验收是否达到要求。)
        2.4系统的数据要求说明
        (从数据流程图和数据字典分析逻辑数据结构,标识每个数据结构中的每个数据项、记录和文件的长度以及它们之间的关系。)
        2.4.1系统的数据要求
        (这里的数据是指静态数据,即在运行过程中主要作为参考的数据,它们在很长一段时间内不会变化,一般不随运行而改变。)
        (1)数据项定义
        (说明数据项定义中出现的例外情况,列出作为控制或参考的主要数据项。)
        (2)容量
        (本系统所有数据项的总长度。)
        (3)用户
        (4)验收
        (指出验收情况。)
        2.4.2系统的数据要求的粗略估计
        (粗略估算系统在运行过程中动态数据的内容。)
        上述工作,再加上环境对系统影响的估计,以及研制时间和人力、物力引起的费用估计,构成系统规格说明书。
        3.实施总计划
        3.1工作任务的分解
        (对于项目开发中应完成的各项工作,按系统功能(或子系统)划分,指定专人(或小组)分工完成,指明每项任务的负责人。)
        3.2进度
        (给出每项工作任务的预定开始日期和完成日期,规定各项工作任务完成的先后顺序以及每项工作任务完成的界面。)
        3.3预算
        (逐项列出本开发项目所需要的劳务(包括工作量/人)以及经费的预算(包括办公费、差旅费、资料费等)。)

       项目过程
        过程是为创建预定的产品、服务或成果而执行的一系列相互关联的行动和活动。每个过程都有各自的输入、工具和技术及相应输出。项目经理在每个过程中都需要考虑组织过程资产和事业环境因素,即使它们在过程规范中没有被明确列为输入。组织过程资产为裁剪组织的过程提供指南和准则,以满足项目的特定要求,事业环境因素则可能限制项目管理的灵活性。
        一般来说,要把一个项目管好,至少需要四种过程:
        .技术类过程(或工程类过程):解决研制特定产品、完成特定成果或提交特定服务的具体技术过程,和项目所在行业有关。
        .管理类过程:保证项目在整个生命周期中顺利进行,包括启动、计划、执行、监控和收尾过程组。
        .支持类过程:配置管理等支持项目顺利进行的过程。
        .改进类过程:总结经验教训、部署改进等过程。
        本节将重点介绍管理类过程,即项目管理过程。

       综合布线
        1.概念及相关标准
        综合布线系统(Premises Distribution System,PDS)是楼宇和园区范围内,在统一的传输介质上建立的可以连接电话、计算机、会议电视和监视电视等设备的结构化信息传输系统。
        目前在综合布线领域被广泛遵循的标准是EIA/TIA-568A。在此标准中把综合布线系统分为6个子系统:建筑群子系统、设备间子系统、垂直干线子系统、管理子系统、水平子系统和工作区子系统,如下图所示。

        EIA/TIA-568A标准中描述的综合布线系统
        各子系统的功能如下:
        .工作区子系统:实现工作区终端设备与水平子系统之间的连接,由终端设备连接到信息插座的连接线缆组成。工作区常用设备是计算机、网络集散器(Hub或Mau)、电话、报警探头、摄像机、监视器和音响等。
        .水平子系统:实现信息插座和管理子系统(跳线架)间的连接,将用户工作区引至管理子系统:系统中常用的传输介质是4对UTP(非屏蔽双绞线),它能支持大多数现代通信设备。如果需要某些宽带应用时,可以采用光缆。信息出口采用插孔为ISDN8芯(RJ45)的标准插口,每个信息插座都可灵活地运用,并根据实际应用要求可随意更改用途。
        .管理子系统:由交连、互连配线架组成。管理点为连接其他子系统提供连接手段。交连和互连允许将通信线路定位或重定位到建筑物的不同部分,以便能更容易地管理通信线路,使在移动终端设备时能方便地进行插拔。互连配线架根据不同的连接硬件分为楼层配线架(箱)IDF和总配线架(箱)MDF,IDF可安装在各楼层的干线接线间,MDF一般安装在设备机房。
        .垂直干线子系统:实现计算机设备、程控交换机(PBX)、控制中心与各管理子系统间的连接,是建筑物干线电缆的路由。该子系统通常是两个单元之间,特别是在位于中央点的公共系统设备处提供多个线路设施。系统由建筑物内所有的垂直干线多对数电缆及相关支撑硬件组成,以提供设备间总配线架与干线间楼层配线架之间的干线路由。常用介质是大对数双绞线电缆和光缆。
        .设备子系统:由设备间中的电缆、连接器和有关的支撑硬件组成,作用是将计算机、PBX、摄像头、监视器等弱电设备互连起来并连接到主配线架上。设备包括计算机系统、网络集线器(Hub)、网络交换机(Switch)、程控交换机(PBX)、音响输出设备、闭路电视控制装置和报警控制中心等。
        .建筑群子系统:将一个建筑物的电缆延伸到建筑群的另外一些建筑物中的通信设备和装置上,是结构化布线系统的一部分,支持提供楼群之间通信所需的硬件。它由电缆、光缆和入楼处的过流过压电气保护设备等相关硬件组成,常用介质是光缆。
        2.综合布线系统的范围
        综合布线的范围应根据建筑工程项目范围来定,主要有单幢建筑和建筑群体两种范围。
        .单幢建筑:一般是指在整幢建筑内部敷设的通信线路,还应包括引出建筑物的通信线路。
        .建筑群体:综合布线系统工程范围除包括每幢建筑内的通信线路外,还需包括各幢建筑之间相互连接的通信线路。
        上述范围是从基本建设和工程管理的要求考虑的,与今后的业务管理和维护职责等的划分范围有可能不同。因此,综合布线系统的具体范围应根据网络结构、设备布置和维护办法等因素来划分。
        3.综合布线系统的适用场合和服务对象
        综合布线系统的适用场合和服务对象有以下几类:
        .商业贸易类型:如商务贸易中心、金融机构、高级宾馆饭店、股票证券市场和高级商城大厦等高层建筑。
        .综合办公类型:如政府机关、群众团体、公司总部等办公大厦以及办公、贸易和商业兼有的综合业务楼和租赁大楼。
        .交通运输类型:如航空港、火车站、长途汽车客运枢纽站、江海港区城市公共交通指挥中心等。
        .新闻机构类型:如广播电台、电视台和新闻通信及报社业务楼等。
        .其他重要建筑类型:如医院、急救中心、科学研究机构、高等院校和工业企业及气象中心的高科技业务楼等。
