免费智能真题库 > 历年试卷 > 信息系统监理师 > 2014年下半年 信息系统监理师 上午试卷 综合知识
  第55题
  知识点:   分析进度偏差的影响
  章/节:   进度控制

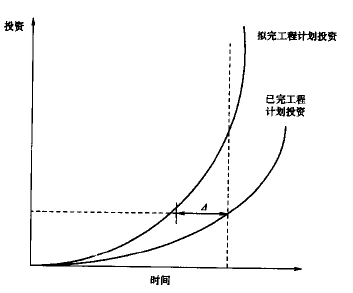

某工程,拟完工程计划投资和已完工程计划投资的比较如下图所示,图中△表示t 时刻的(55)。


  A.  投资节约额

  B.  投资超支额

  C.  进度滞后量

  D.  进度超前量




  相关试题:进度控制          更多>

  第62题    2020年下半年
   45%
涉及监理的信息系统工程中,进度控制程序的正确顺序是:(  )。
①承建单位提交《项目总进度计划》报审表
②..
  第52题    2011年下半年
   49%
在某工程网络计划中,已知工作M没有自由时差,但总时差为5天,监理工程师检查实际进度时发现该工作的持续时间延长了4天,说明此时..
  第51题    2010年上半年
   56%
某工程的双代号网络计划如下图所示,则其关键路径时间为(50)天,作业F的自由时差为(51)天,节点5的最迟完成时间为(52)天。..
   知识点讲解
   · 分析进度偏差的影响

       分析进度偏差的影响
        将实际进度与计划进度进行比较并分析结果,以保持项目工期不变,保证项目质量和所耗费用最少为目标,做出有效对策,进行项目进度更新,这是进行进度控制和进度管理的宗旨。项目进度更新主要包括两方面的工作,即分析进度偏差的影响和进行项目进度计划的调整。
        当出现进度偏差时,应分析该偏差对后续工作及总工期的影响,主要包括以下几方面。
        (1)分析产生进度偏差的工作是否为关键活动。若出现偏差的工作是关键活动,则无论其偏差大小,对后续工作及总工期都会产生影响,必须进行进度计划更新;若出现偏差的工作为非关键活动,则需根据偏差值与总时差和自由时差的大小关系,确定其对后续工作和总工期的影响程度。
        (2)分析进度偏差是否大于总时差。如果工作的进度偏差大于总时差,则必将影响后续工作和总工期,应采取相应的调整措施;若工作的进度偏差小于或等于该工作的总时差,表明对总工期无影响,但其对后续工作的影响,需要将其偏差与其自由时差相比较才能做出判断。
        (3)分析进度偏差是否大于自由时差。如果工作的进度偏差大于该工作的自由时差,则会对后续工作产生影响,如何调整应根据后续工作允许影响的程度而定;若工作的进度偏差小于或等于该工作的自由时差,则对后续工作无影响,进度计划可不进行调整更新。
        经过上述分析,项目管理人员可以确定是否应该调整产生进度偏差的工作和调整偏差值的大小,以便确定应采取的调整更新措施,形成新的符合实际进度情况和计划目标的进度计划。
   题号导航      2014年下半年 信息系统监理师 上午试卷 综合知识   本试卷我的完整做题情况
1 /
2 /
3 /
4 /
5 /
6 /
7 /
8 /
9 /
10 /
11 /
12 /
13 /
14 /
15 /

16 /
17 /
18 /
19 /
20 /
21 /
22 /
23 /
24 /
25 /
26 /
27 /
28 /
29 /
30 /

31 /
32 /
33 /
34 /
35 /
36 /
37 /
38 /
39 /
40 /
41 /
42 /
43 /
44 /
45 /

46 /
47 /
48 /
49 /
50 /
51 /
52 /
53 /
54 /
55 /
56 /
57 /
58 /
59 /
60 /

61 /
62 /
63 /
64 /
65 /
66 /
67 /
68 /
69 /
70 /
71 /
72 /
73 /
74 /
75 /

第55题    在手机中做本题
