阅读下列说明,回答问题1至问题2,将解答填入答题纸的对应栏内。
【说明】

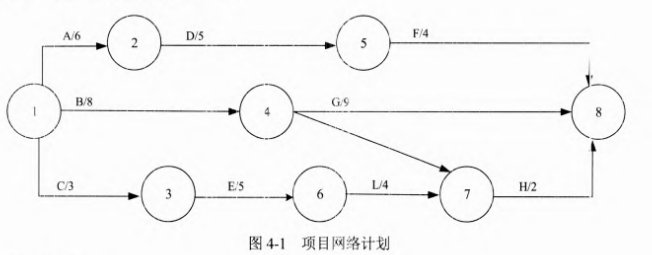

某公司要建立一个电子商务平台,项目网络计划如图4-1所示。当项目进展到第10天时进行进度检查,检查结果是工作任务D完成了4天,工作任务G完成了1天,工作任务L完成了2天,现分析项目进度情况。

|
|
|
问题:4.1
请根据图 4-1的项目网络计划,计算工作代码D、E、G、L、H的部分网络时间参数信息(如图4-2),填写空(1)~(14)处的内容。
|
|
|
问题:4.2
项目进展到第10天时进行检查,分析项目进度情况。请根据检查结果,完成如表4-1所示的项目进度比较分析表,计算并填写(15)~(22)处的空缺。
|
|
|
|
|
|
