试题一(20分)

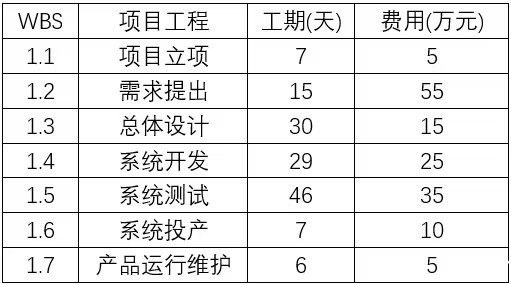

某项目的WBS如下表:

项目经费的使用是按日平均分配,项目经理收集了各阶段的信息如下:
1.立项阶段,当该阶段进行了3天后,已经完成了预计进度的50%,实际成本支出已经消耗3万元。
2.测试阶段,当该阶段进行了20天后,已经完成了预计进度的50%,实际成本支出到达16万元。
|
|
|
问题:1.1
问题1(14分)
请分别评估项目立项阶段和系统测试阶段的项目绩效和进展情况。并给出计算过程。
|
|
|
问题:1.2
问题2(4分)
(1)请横向对比项目立项和系统测试两个阶段,哪个阶段效率高?
(2)针对当前系统测试阶段的绩效情况给出改进措施。
|
|
|
问题:1.3
问题3(2分)
控制进度过程中主要输出包括( )、( )、变更请求、项目管理计划更新和项目文件更新。
|
|
|
|
|
