免费智能真题库 > 历年试卷 > 系统集成项目管理工程师 > 2010年上半年 系统集成项目管理工程师 上午试卷 综合知识
  第46题
  知识点:   挣值管理
  关键词:   AC   EV   PV        章/节:   项目成本控制

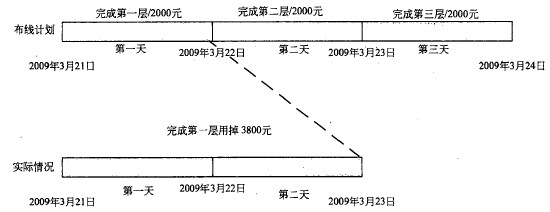

下图是一项布线工程计划和实际完成的示意图,2009年3月23日的 PV、EV、AC 分别是(46)。


  A.  PV=4000 元、EV=2000 元、AC=3800 元

  B.  PV=4000 元、EV=3800 元、AC=2000 元

  C.  PV=3800 元、EV=4000 元、AC=2000 元

  D.  PV=3800 元、EV=3800 元、AC=2000 元




  相关试题:项目成本控制          更多>

  第55题    2012年下半年
   67%
风险识别的方式从专家争执中收集意见并综合,从而对将来的可能风险做出预测的风险识别工具是(55)。
  第46题    2009年下半年
   51%
在某项目进行的第三个月,累计计划费用是25万元人民币,而实际支出为28万元,以下关于这个项目进展的叙述,正确的是(46)。
  第43题    2011年上半年
   46%
挣值管理是一种综合了范围、时间、成本绩效测量的方法,通过与计划完成的工作量、实际挣得的收益、实际的成本进行比较,可以确定..
   知识点讲解
   · 挣值管理

       挣值管理
        挣值管理(Earned Value Management, EVM)是把范围、进度和资源绩效综合起来考虑以评估项目绩效和进展的方法。它是一种常用的项目绩效测量方法。它把范围基准、成本基准和进度基准整合起来,形成绩效基准,以便项目管理团队评估和测量项目绩效和进展。
        EVM的原理适用于所有行业的所有项目。它针对每个工作包和控制账户,计算并监测以下三个关键指标:
        .计划价值(PV):是为计划工作分配的经批准的预算。它是为完成某活动或工作分解结构组件而准备的一份经批准的预算,不包括管理储备。应该把该预算分配至项目生命周期的各个阶段。在某个给定的时间点,计划价值代表着应该已经完成的工作。PV的总和有时被称为绩效测量基准(PMB),项目的总计划价值又被称为完工预算(BAC)。
        .挣值(EV):是对已完成工作的测量值,用分配给该工作的预算来表示。它是已完成工作的经批准的预算。EV的计算应该与PMB相对应,且所得的EV值不得大于相应组件的PV总预算。EV常用于计算项目的完成百分比。项目经理既要监测EV的增量,以判断当前的状态,又要监测EV的累计值,以判断长期的绩效趋势。
        .实际成本(AC):是在给定时段内,执行某工作而实际发生的成本,是为完成与EV相对应的工作而发生的总成本。AC的计算口径必须与PV和EV的计算口径保持一致(例如,都只计算直接小时数,都只计算直接成本,或都计算包含间接成本在内的全部成本)。AC没有上限,为实现EV所花费的任何成本都要计算进去。
        有关挣值管理的相关计算会在15.4节中详细说明。
   题号导航      2010年上半年 系统集成项目管理工程师 上午试卷 综合知识   本试卷我的完整做题情况
1 /
2 /
3 /
4 /
5 /
6 /
7 /
8 /
9 /
10 /
11 /
12 /
13 /
14 /
15 /

16 /
17 /
18 /
19 /
20 /
21 /
22 /
23 /
24 /
25 /
26 /
27 /
28 /
29 /
30 /

31 /
32 /
33 /
34 /
35 /
36 /
37 /
38 /
39 /
40 /
41 /
42 /
43 /
44 /
45 /

46 /
47 /
48 /
49 /
50 /
51 /
52 /
53 /
54 /
55 /
56 /
57 /
58 /
59 /
60 /

61 /
62 /
63 /
64 /
65 /
66 /
67 /
68 /
69 /
70 /
71 /
72 /
73 /
74 /
75 /

第46题    在手机中做本题
